南关地产希尔顿广场项目建筑冗余防水设计施工组织方案

文章出处:郑州赛诺    责任编辑: adminguanjia    人气:     发表时间:2018-05-19
第一章 编制依据及编制说明
一、 编制依据:
Ø  现行国家建筑安装工程施工与验收规范(规程)、质量检验评定标准;
Ø 《混凝土外加剂应用技术规范》(GB 50119-2013);
Ø 《地下防水工程质量验收规范》(GB 50208-2011);
Ø 《屋面工程技术规范》(GB 50345-2012);
Ø 《屋面工程质量验收规范》(GB 50207-2012);
  《建筑工程施工质量验收统一标准》GB 50300
  《屋面工程技术规范》GB 50345
  《地下工程防水技术规范》GB 50108
  《屋面工程质量验收规范》GB 50207
  《地下防水工程质量验收规范》GB 50208
  《民用建筑设计通则》GB 50352
  《建筑室内防水工程技术规程》CECS196:2006
  《工业建筑防腐蚀设计规范》GB 50046
  《种植屋面工程技术规程》JGJ 155
  《建筑防腐蚀工程施工及验收规范》GB 50212
  《聚合物水泥防水涂料》GB/T 23445
  《聚合物水泥防水浆料》JC/T 2090
《建筑工程施工质量验收统一标准》GB 50300
  《屋面工程技术规范》GB 50345
  《地下工程防水技术规范》GB 50108
  《屋面工程质量验收规范》GB 50207
  《地下防水工程质量验收规范》GB 50208
  《民用建筑设计通则》GB 50352
  《建筑室内防水工程技术规程》CECS196:2006
  《工业建筑防腐蚀设计规范》GB 50046
  《种植屋面工程技术规程》JGJ 155
  《建筑防腐蚀工程施工及验收规范》GB 50212
  《聚合物水泥防水涂料》GB/T 23445
  《聚合物水泥防水浆料》JC/T 2090
Ø 《地下工程防水技术规范》GB 50108-2008
Ø 《坡屋面工程技术规范》GB 50693-2013
Ø 《建筑室内防水工程技术规程》CECS196-2006
Ø 《住宅卫生间建筑装修一体化技术规程》CECS438-2016
Ø 《住宅室内防水工程技术规范》JGJ/T 298-2013
Ø 《建筑防水工程现场检测技术规范》JGJ/T 299-2013
Ø 《种植屋面工程技术规程》JGJ155-2013
Ø 《建筑外墙防水防护技术规程》JGJ/T 235-2011
Ø 《聚合物水泥防水涂料》GB/T 23445-2009
Ø 《聚合物水泥防水浆料》JC/T 2090-2011
Ø 《预铺、湿铺防水卷材》GB23457-2009
Ø 《种植屋面用耐根穿刺防水卷材》JC/T1075-2008
Ø 《承载防水卷材》GB/T 21897-2008
Ø 《水泥基渗透结晶型防水涂料》GB18445-2012
Ø 本项目相关地质与水文勘测、建筑设计方案、图纸、工程特点,施工现场环境、自然条件等
二、 编制说明:
Ø 本设计施工组织方案适用于希尔顿广场项目建筑防水工程。
Ø 下文中“本工程”指本次冗余防水设计施工工程所包含的内容
第二章 工程概况及特点
一、 工程概况
项目建筑冗余防水规划:地下部分和地上部分。
地下部分:地下车库二层。基坑底板垫层部位,外侧墙,车库顶板须整体冗余防水设计施工。
地上部分:地上建筑外墙,室内厨房、卫浴间,屋面须整体冗余防水设计施工。
本工程以上建筑冗余防水设计施工组织方案供业主、设计、总包、监理及相关人员参阅。
二、 施工目标:
1) 质量目标:
a、 工程质量达到现行国家建筑安装工程施工与验收规范(规程)、质量检验评定标准合格标准。
b、 工程质量达到设计要求和合同规定的标准。
c、 《地下防水工程质量验收规范》(GB 50208-2011)。
d、 《屋面工程质量验收规范》(GB 50207-2012)。
2) 工期目标:
 满足业主及总包方要求,集中人力、财力、物力确保工期不延误,在正常施工条件下完成该项工程施工任务,决不因防水工程滞后而影响工程总进度。
3) 安全目标:
防止重伤、杜绝死亡,达到无重大伤亡事故、无重大机械事故、无火灾事故、无食物中毒事故等“四无”要求。

第三章 工程项目组织管理框架

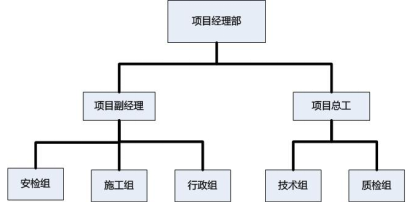

项目经理部组织机构图

    为了更好地完成本防水工程施工,我司在施工现场组建成立“防水工程项目经理部”,配备相应的项目管理班子,对本工程实行项目管理。项目部下设施工管理层和施工作业层,分别配备有丰富经验和较高技术水平的部门负责人,整个项目实行项目经理负责制。

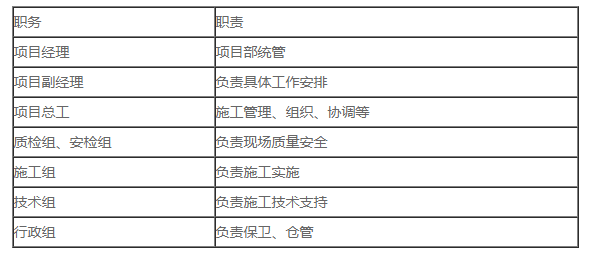

管理机构职责划分:

第四章 技术支持
一、材料监控检验:
1. 所应用防水材料的各项性能指标均符合产品说明书所列的标准及达到相应国家或行业标准。一些仍未有相应的国家或行业出台的特色产品,执行企业标准。材料进场由贵司取样后送至检测机构检验,如若有不合格产品,由我司承担相应责任。
2. 所供材料全部附有产品合格证标签和出厂检验报告,贵司可根据合格证标签或条形码上的生产批号查询,确认该批次产品的生产日期和送达的工地,以辨真伪。
二、技术人员培训:
1. 组织货物保管培训,使各使用单位特别是防水材料保管员了解防水材料的存放、保管要求,使材料得以顺利应用于工程中。
2. 组织现场技术交底,详细说明具体的施工做法和操作规程、注意事项以及质量要求等。
3. 对施工班组进行现场操作培训,使其从材料到机具,再到操作、验收的整个过程心中有数。
4. 对使用单位有关防水材料、工程施工方面的问题给予及时、准确的答复。
三、施工工艺指导:
1. 从总体上把握好供货、施工进程。
2. 对防水施工班组提供全面的施工现场服务,协助解决施工中遇到的各种问题,以利工程顺利进行。
3. 对关键部位、关键时段提供重点技术支持,必要时可提供24小时不间断现场服务,确保工程质量。
4. 施工过程中随时监督工程施工情况,发现不符合规范、规程及施工方案的做法立即予以纠正。
5. 协助施工报验及编制验收资料。
 四、质量检查:
1. 严格执行各项材料的检验制度,加强原材料进场的质检和施工过程的检查,各种材料必须接到检验合格通知后,方可使用。
2. 施工过程中公司安排专人巡视监督施工质量,并提供巡视记录供甲方检查备案。
五、信息及时反馈:
建立合理的项目经理班子,对工程中出现的问题,每天都总结、讨论,当天的问题当天解决。如需要业主、总包帮助的, 24小时内同业主、总包沟通。

第五章 施工资源投入计划及保证措施
一、设备进场计划
    机械设备配置详见附表。由于防水施工使用机械设备少、体积小不占用施工面积的特点,机械设备随施工人员进场。
二、材料进场计划
    按照施工进度计划要求及时进货,做到既满足施工要求,又要使现场无太多的积压,以便有更多的场地安排施工。建立有效的材料市场调查和采购、供应部门。
三、劳动力安排计划及施工工期计划
    根据该工程的实际情况,我司计划调配一支专业施工队伍,根据项目总进度安排施工工期,必要时还将在公司内部进行调剂,增派人手,以确保工程进度。

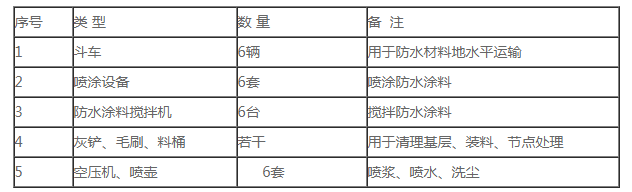

四、主要施工机械设备
  主要施工机械设备表

五、保证措施
1、资金保证措施:准备足够的流动资金,将资金合理分配于人工费、材料费等各个方面,不挪用工程款,保证资金的专款专用,使施工能顺利进行。
2、拟定计划、使用计划。

第六章 建筑冗余防水设计施工方案及技术措施要求
    在建筑物的合理使用年限内,使其具有水密性,能抵御自然、环境和使用等条件对建筑物的影响,使建筑物免受水的侵蚀是基本要素。与此同时,防水还应对建筑物本身起到保护和加固作用、满足经济合理和不污染环境的要求。建筑防水把设计、材料、施工和维护等作为一个系统工程,对发挥建筑物的使用功能具有重要作用。防水工程的质量取决于防水材料的选用及其配套的应用技术。
冗余防水设计施工应用产品介绍
一、PAWM-3冗余卷材密封系统
本工程设计、施工拟应用于地下车库:底板垫层防水和种植顶板防水。
屋面:屋3种植屋面防水。
    由新一代改性高分子防水片材和双面(PAWM-3)高分子长纤维复合而成,引入现代设计方法中的可靠性理论,施工搭配高性能的YYPE冗余防水粘接材料组成的高韧性、高密度、高抗渗、高可靠性的冗余密封防水系统,YYPE冗余防水粘结料层和抗环境变化保护层具有自愈功能,与混凝土基层冗合反应固结后,形成防水粘接层,与混凝土和防水卷材的无间隙结合,增强混凝土自防水功能,杜绝防水层之间窜水隐患,形成一层施工,多重防水的冗余密封防水系统,该防水系统的防水层不易被破坏,即使被破坏也不易漏水,密封可靠。依据赛诺的冗余密封理论,即使后期防水层被严重破坏,造成局部漏水,因为冗余系统的存在,也不会导致大面积的窜水,维修也非常方便,简单易行。
施工特点:
1、防水层受主体结构沉降的影响都大大减小;
2、不需找平层,可在有明水和潮湿基面上施工;
3、无需做卷材保护层,即可实现钢筋混凝土的浇筑。
产品特点
1、具有较高的韧性:具有抗穿刺自愈性能,延伸率高,有较高的抗拉,抗撕裂强度,有效防止植物根系穿刺;
2、粘结力强:粘结密封性能好,有效防止窜水现象;
3、耐化学侵蚀:耐酸碱盐类及其他化学介质性能优良;
4、耐紫外线、耐高低温,耐老化,使用寿命长,且产品无毒无味,符合环保要求;
5、防水可靠性高,多种高性能材料组成具有多重防水作用的冗余防水系统,施工中不易被破坏,被破坏也不易漏水,更不会窜水;
6、施工简单方便,工艺要求低,节约费用。
应用领域:
1、适用于工业与民用建筑的底板、平屋面、上人屋面、绿化屋面、蓄水屋面、 屋顶花园等的防水;
2、可用于有酸碱或毒品等侵害的场所进防腐蚀、防毒、防渗工程;适用于基层结构有振动或较大沉降的屋面;
3、适用于地下室、地下车库、人防工程、地铁、隧道、电缆沟、管廊、地下连续墙等地下工程,以及污水池、清水池、桥梁、水库、水渠、军用设施等的防水、防渗、防潮工程。
4施工方法:
该防水系统施工时无明火,无有害气体,无需加热,施工时采用湿铺或预铺反粘法进行施工,施工简单,速度快。

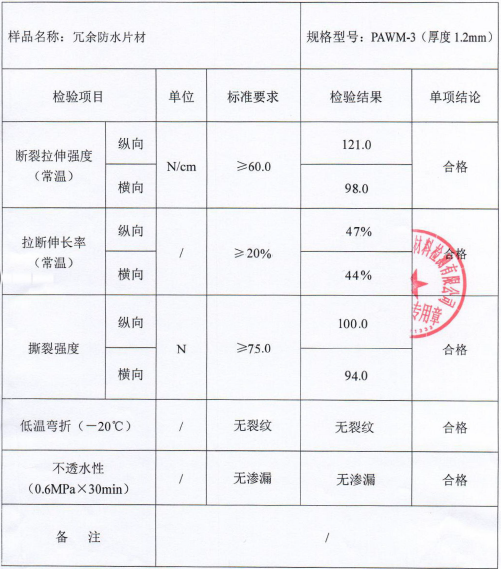

检测技术指标 《承载防水卷材》GB/T 21897-2008

二、YYPE高分子防水粘结料
本工程设计、施工拟应用于:
1、地下车库:底板垫层、侧墙、种植顶板防水、粘结PAWM-3冗余防水卷材;
2、屋面:屋1、屋2、上人、隔热屋面的防水、粘结PAWM-2冗余防水隔热卷材和屋3种植屋面的防水、粘结PAWM-3冗余防水卷材。
    赛诺技术总是向好处努力,向坏处着想,开发出的YYPE高分子防水粘结料,对现场工况要求较低,所以防水系统的可靠性很容易实现,即使工况出现,也不会导致系统崩溃现象的发生,大大提高了工程质量。
性能特点:
    1、粘结的卷材做为一道防水层。
    2、1-2毫米厚度的粘结层是第二道防水层 。

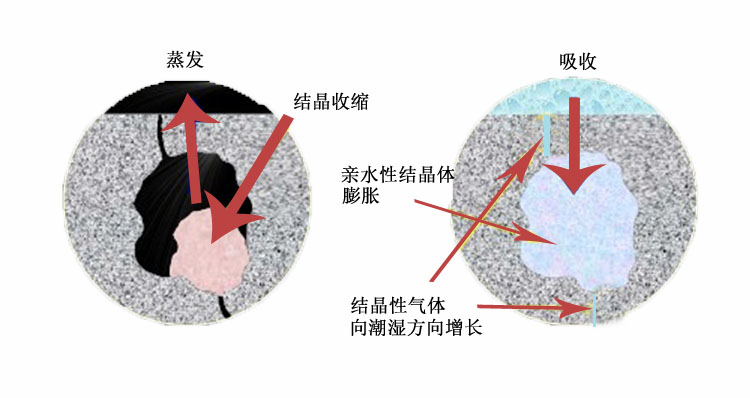

    3、粘结剂向混凝土内渗透,封闭毛细孔,形成第三道防水层,该产品在混凝土内部毛细孔产生两种状态的结晶体:亲水性和吸湿性,结晶体可密封混凝土内部的空腔,从正反两个方向阻塞潮气渗透。
    4、即使第一第二道防水层被破坏,第三层防水层发挥作用,仍然不会漏水。
    5、即使第三层也被破坏,发生漏水,但绝不会窜水,具有“自愈”功能,基本不需维修。
    6、综合上述原因,采用YYPE高分子卷材粘结料后,防水施工的安全性和可靠性大大提高,大大降低了防水系统整体崩溃发生的概率,防水耐久性才有保障。
施工方法
1、将YYPE防水粘接料放入搅拌桶中,加水(粉和水按1:0.2-0.25)搅拌3-6分钟成均匀膏状物,静置10分钟使其充分熟化。施工前,将料浆再搅拌1分钟即可进行使用,可采用刮抹、涂刷、喷涂、泼扫等施工方法。拌好的料浆须在2小时内用完。
2、基层处理:先将基层清理干净,露出结实的基面,并保持润湿。注意:基层不可有浮尘、油污、酥松物等影响粘结。
3、边角处应做圆弧形,做加强。
4、无需养护。

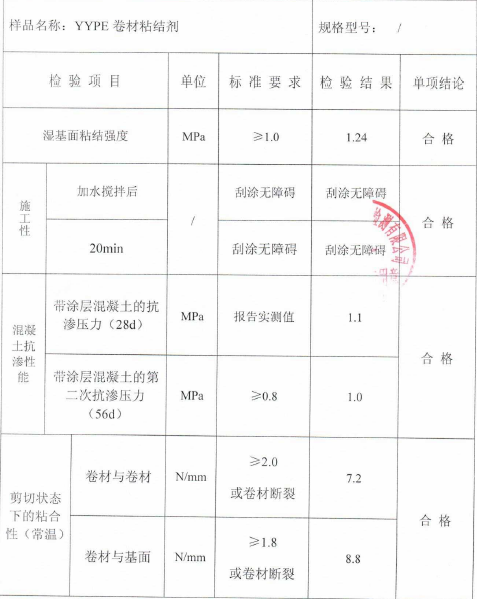

检测技术指标  GB 18445-2012

 三、YYP特种渗透结晶防水涂料
本工程设计、施工拟应用于地下车库:底板混凝土浇筑前筛撒干粉防水。
底板混凝土浇筑底板面喷涂防水。
是以高性能水泥,骨料,高性能母料等组成。与水反应后向混凝土毛细孔渗透,在混凝土中形成不溶于水的结晶体,堵塞毛细孔道,达到强度好,抗渗性好。
产品特点:
1 、自动修复缺陷:被涂层封闭的活性物质遇水后能在基层缺陷处产生二次结晶,具有自动修复微裂纹等缺陷的功能,抗基层变化强。
2 、物化性能好:渗透性强,并有耐碱的性能。
3 、防水效果好:能真正做到一次施工,经久防水,免除了年年维修的烦恼。
4 、环保性能好:以水为溶剂,绿色环保,无毒、无味、无污染,可用于饮用水的防水处理。

 检测技术指标:

适用范围:
工业与民用建筑地下工程、地铁及涵洞、水池、水利等工程混凝土结构的防水与防护。
适合基层:
混凝土、砖混结构基层。
材料施工方法
1、刮涂法:用橡胶刮板把已经搅拌好的防水涂料均匀地涂刮在防水施工面上,可一次性刮涂施工,该防水施工方法能确保防水涂层施工均匀,施工进度快。
2、辊涂法:用辊筒或刷子把搅拌均匀的涂料均匀的涂刷在防水基层上即可,辊刷两遍效果甚佳。
3、喷涂法:用专用喷涂机进行喷涂施工。一般用于大面积防水施工面上。特点是速度快,效率高,可以节约大量人工成本。
 4、干粉筛撒法:浇筑混凝土前,将1kg/m2的粉料均匀撒覆在潮湿、容易附着的粗糙毛面基面材料上,浇筑混凝土时与混凝土底面结合;或均匀撒覆在未完全凝固的混凝土表面上,立即用木抹子、磨光机将粉料压入混凝土内并进行压光处理,直至达到要求的效果。
四、MD冗余改性聚合物防水涂料
本工程设计、施工拟应用于:
地下车库:结构侧墙防水和底板、种植顶板卷材搭接密封;
室外外墙、阳台,室内卫浴间、厨房地板、侧墙防水。
    建筑防水涂料分油性涂料和水性涂料两大类。油性涂料主要是聚氨酯防水涂料和聚脲防水涂料,油性涂料的涂膜耐水性能优异,但含有大量的有机溶剂,施工现场易燃,且对人健康危害大,在现实中越来越难推广。水性涂料主要是有机高分子乳液类防水涂料,无毒、不易燃,越来越受到施工人 员的欢迎,但其涂膜耐水性远不及油性涂料,在长期浸水的情况下,涂膜易溶胀,从而逐渐失去防水性能,所以,提高水 性涂料的耐水性能成了防水行业致力解决的问题。
     在兼顾水性涂料其它性能的同时,为提高水性涂料涂膜的耐水性,主要从以下几个方面做工作:
(1)选择耐水性能好的高分子乳液。最终选择了以聚丙烯酸酯乳液为主要成分的 高分子乳液,并通过比较不同企业生产的聚丙烯酸酯乳液涂膜的耐水性和其它性能,最终确定高分子乳液供应商;
(2)选择耐水性好的填料。逐步抛弃了惰性填料,放弃了生产单组分聚合物乳液防水涂料,选择可参与固化反应的水泥作为填 料,生产双组分水性防水涂料;
(3)选择水泥的掺加比例。聚合物乳液与水泥混合,随着水泥比例的增加,涂膜的耐水性越来越强,柔韧性越来越差,从而衍生出聚合物水泥防水涂料Ⅰ型、Ⅱ型和Ⅲ型产品以及聚合物水泥防水浆料Ⅰ型和Ⅱ型产品,最终过渡到聚合物防水砂浆。在这一过程中,防水涂膜逐步由水泥改性聚合物过渡到聚合物改性水泥,从最初的以聚合物为连续相、水泥为分散相过渡到水泥为连续相、聚合物为分散相。
1 技术特点
   郑州赛诺建材有限公司生产的改性MD聚合物防水涂料为双组份材料,甲组份为聚丙酸酯乳液及有机硅防水剂,乙组份为水泥、石英粉、氧化钙粉及亚硝酸钠改性剂等。
改性MD聚合物防水涂料具有3个技术特点:
(1)在基层表面形成一道耐水性能较好的柔性防水涂膜。
第一,甲组分选择了耐水 性好的聚丙烯酸酯防水乳液;
第二,乳液中添加的憎水性助剂 可以降低涂膜吸水率,从而提高了涂膜的耐水性;
第三,涂膜 以水泥为填料,有利于提高涂膜耐水性;
第四,该产品执行GB/T 23445—2009《聚合物水泥防水涂料》中Ⅱ型产品的技术要求,涂膜拉伸强度不小于 1.8 M Pa,断裂伸长率不小于80%。
通过上述 4 个措施,改性MD防水涂料在基层表面形成一道耐水性能较好的柔性防水涂膜。
(2)在混凝土表层形成一道刚性防水层。
 涂料中添加的憎水性助剂和其它改性材料,可渗入混凝土基层 0.5~1.0 mm 深,提高混凝土表层的密实性,并赋予混凝土表层具有憎水性能,形成了一道刚性防水层。
(3)混凝土裂纹自动愈合性能。
按照 GB 18445—2012《水泥基渗透结晶型防水材料》进行性能测试,结果显示,该产品可使混凝土基层具有二次抗渗性能,说明该产品可使混凝土微孔隙自动愈合。
1.1 防水机理
使用时,按(甲组分):(乙组分)=1:2.5 的比例均匀混合,将混合料涂布在基层上。乳液中的水有 3 个去向:(1)挥发到空气中;(2)与水泥发生化学反应;(3)向基层渗透。随着水分的消失,混合料在基层表面结成了一道柔性防水涂层, 部分憎水性助剂留在涂膜中,与空气中的二氧化碳和混合料中的水分发生化学反应,生成带有烷基和硅羟基的新物质, 这种新物质通过自身的硅羟基快速聚合,生成具有憎水性的聚硅氧烷,从而提高了涂膜的耐水性。
 渗入基层中的水分,携带着该产品中的水溶性改性剂(改性剂有数种,其中就有带活性基团的憎水性助剂)。憎水性助剂渗入基层毛细孔后,与水、二氧化碳气体以及基层中的碳酸根离子发生化学反应,同样生成带有烷基和硅羟基的新物质,新物质中的硅羟基通过自身聚合以及和混凝土表层中的羟基聚合,在毛细孔内表面生成不溶于水且具有憎水性的聚硅氧烷,在这一过程中,吸水性的羟基消失,憎水性的烷基分布在混凝土未孔隙内表面,使混凝土的密实性得到提高,并赋予基层表面和毛细孔内表面憎水性能。因聚硅氧烷和混凝土基层之间存在化学键结合,可牢固地粘结在混凝土基层上。因此,MD 改性聚合物防水涂料形成了2 道防水层:(1)聚合物水泥柔性防水涂层;(2)混凝土基层表面刚性防水层。
产品性能

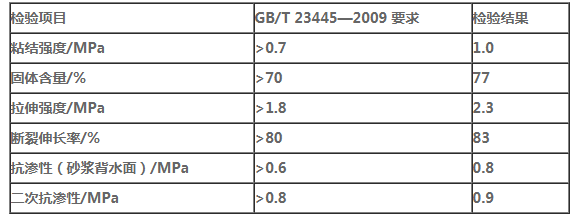

2013 年6 月,河南建院建筑材料检测有限公司依据GB/T 23445—2009 和 GB 18445—2012 对改性 MD 聚合物防水涂料进行了检测,其产品性能见表 1。 检测报告显示,该产品不仅符合 GB/T 23445—2009 中Ⅱ型产品的技术要求,而且二次抗渗性指标显示产品中的改性剂可使混凝土裂纹具有自动愈合功能。
改性 MD 聚合物防水涂料的性能指标

在郑州赛诺建材有限公司进行的产品性能测试中,剥离试块表面的防水涂层,在基层表面滴水,显示出试块表层具有憎水性能(见图 1)。将试块破碎,浸入水中,可观察到试块表 层 0.5~1.0 mm 厚度的表层不吸水,呈干燥状态,而试件其它部位完全被水浸湿。

图 1  试块表面的憎水性能
2 操作要点
2.1 基层要求
改性MD 聚合物防水涂料适用于混凝土、砂浆、砖石基层,要求基层坚固、平整、干净、无明水。 基层表面的疏松层、钢筋头、灰疙瘩应予剔除,可采用钢刷、抛光机、凿子、铁锤等施工工具。基层表面的孔洞、凹槽,应 采用本产品甲组分拌合水泥砂浆抹平。通过基层处理措施,得 到平整、坚固的基层。基层表面平整,容易控制涂层厚度的均匀性。基层表面坚固,有利于提高涂层与基层的粘结强度。
虽然本产品可以在潮湿的基面上施工,但处于干燥状态的基层更有利于水把携带活性基团的改性剂带入基层内部,有利于形成较厚的刚性防水层。
2.2 环境要求
改性MD聚合物防水涂料与大多数(JS)聚合物水泥类防水涂料施工的环境条件要求相似。应用本产品时,环境温度应在 5~400C ,不应在高湿度环境和雨天施工。温度低于 0 0C时,涂料结冰不能成膜;温度在0~50C 时,不利于涂料中的水分挥发; 温度高于400C 时,拌合料表面快速失水结膜,内部的水分挥发受阻,易造成涂膜起鼓;在高湿度的环境中,不利于水分向空气中挥发,涂膜难以形成;在雨中施工,涂层未形成时拌合料就被雨水冲走。采用喷涂工艺施工时,不得在 5 级以上大风时施工,以免拌合料被吹得四处飞溅。
2.3 施工工艺
涂布改性 MD 聚合物防水涂料可采用刮涂法或喷涂法施工,采用多遍成活工艺。在基层上涂布涂料后,水分在向大气 挥发的过程中,会在涂膜上形成微孔,影响涂膜的不透水性, 采用多遍成活工艺时,第 2 遍涂布的涂料可以封闭第 1 道涂层上的微孔,第 3 遍涂布的涂料可以封闭第 2 道涂膜上的微孔,以此类推,通过多遍涂布,最终获得一定厚度的不透水性防水涂层。
2.3.1 细部处理
在管根、阴阳角、分格缝等易变形的基层部位,采用一布两涂施工工艺,在细部节点部位涂布胎体增强附加层,胎体材料可选用网格布。在易变形部位采用胎体增强,目的是防止涂层产生 0 延伸断裂现象,对于任何高延伸性的涂层,都难以抵挡基层细微的开裂。当基层产生细微的开裂时,使粘结在其表面的涂层产生无限大的拉伸,由于任何涂层都不可能有无限大的延伸性,所以,基层开裂时,涂层必遭破坏。当涂层中含有胎体增强材料,基层开裂时,胎体下的涂层被拉断从基层上剥离,胎体上的涂层完好无损,从而保证涂膜的完整性。
2.3.2 大面积涂布
在工程现场,细部节点之外基层也会产生开裂,开裂的位置无法预计,为防止涂层产生 0 延伸断裂现象,也应先采用一涂一布工艺铺设胎体增强材料,然后开始大面积涂布。
将甲组分放入拌料桶中,用手提式电动搅拌器边搅拌边慢慢加入乙组分,控制 (甲组分);(乙组分)=1.0;2.5,搅拌均匀,形成拌合料。采用一涂一布工艺,用拌合料铺设胎体增强层,然后用喷涂设备将拌合料均匀喷涂在胎体增强层表面, 也可用橡皮刮板、毛刷或滚刷将拌合料均匀刮涂在胎体增强层表面。第 1 遍涂料成膜后涂布第 2 遍,经3~5 遍涂布,形成一道致密的、达到设计厚度的防水涂层。
拌合料应在 30 min 内用完,拌合料变稠时,应对拌合料加强搅拌。
五、冗余陶粒混凝土

本工程设计、施工拟应用于本工程:屋1、2、3屋面隔热、防水、找坡、找平一体化施工。
以陶粒代替石子作为混凝土的粗骨料,并加入RD-TJJ混凝土冗余防水剂,配制的混凝土称为“冗余陶粒混凝土”。可用做屋面的防水保温隔热找坡一体化施工材料。
中文名:冗余陶粒混凝土
英文名:Redundancy Ceramisite Concrete
容重:不大于1900kg/m3
它是由胶凝材料和轻骨料配制而成的。
按用途可分为保温用的:密度为800kg/m3以下;结构保温用的:密度为800~1400kg/m3;结构用的:密度为1400kg/m3以上。
可分为全轻混凝土(用轻砂)与砂轻混凝土(用普通砂)。
用途:
轻骨料混凝土的耐热、防火性能较普通混凝土的好,但弹性模量则较低。
以陶粒为粗骨料,以普通砂或陶砂为细骨料的轻骨料混凝土称为陶粒混凝土。
结构用陶粒混凝土的强度可大于40MPa,保温及耐热性能较好。
可用于房屋建筑、桥梁、船及窑炉基础等。陶粒混凝土俗称“轻质砼”,他解决了普通砼表干密度选择余地小的缺陷,使混凝土表干密度选择范围更加完善。
密度等级
陶粒轻混凝土的密度等级分为800、900;1000;……;1800;1900 (KG/M3)。

六、RD-TJJ混凝土冗余防水剂
本工程设计、施工拟应用于本工程:屋1、2、3屋面隔热、防水、找坡、找平一体化冗余陶粒混凝土防水外加剂。
1、产品简介
RD-TJJ混凝土冗余防水剂为无机粉末状的新型环保高效混凝土外加剂。防水剂的混凝土、砂浆与水一起和水泥发生反应,产生多重活性物质,使混凝土、砂浆具备自愈防水功能,并对混凝土钢筋提供保护,形成完整的密封层,避免水分渗入而对混凝土、砂浆产生破坏性的影响。
2、产品特点
1)、 高效的减水、增强功能。
2)、 高效抗渗功能:掺用RD-TJJ混凝土冗余防水剂,能有效改善混凝土毛细孔结构,同时析出凝胶,堵塞混凝土内部毛细孔通道,与未加防水剂相比,抗渗性能可提高5-8倍,具有永久性防水效果。
3)、 改善砂浆的工作性能:能改善新拌砂浆的和易性,沁水率小,显著改善砂浆的工作性。
4)、 效益分析:具有替代石灰膏,克服空鼓、起壳、减少落地灰、节省劳力和提高功效的作用。
5)、 缓凝效果:可延缓水泥水化放热速率,能有效防止混凝土开裂。
6)、 节省水泥:在保持与基准混凝土等强度、等坍落度的前提下,可节省水泥10%。
外观:粉末状固体; 气味:无; 腐蚀性:无
3、使用方法:
1)、 掺量为水泥量的1.5-2%,具体使用量应少量实验后确定。
2)、 现场搅拌使用,先与石子、沙、水泥及其它掺和料一次混合均匀,然后加水搅拌。(与不加防水剂相比,时间适当延长30秒。)
3)、按配合比正确配料,浇注混凝土、砂浆时严格按施工规范操作。与常规混凝土、砂浆一样,必须按施工规范加强养护。
PAWM-2冗余隔热防水卷材
本工程设计、施工拟应用于本工程:屋1、屋2、上人、隔热屋面防水施工。
建筑屋面漏水、隔热效果差一直是我国建筑使用中的常见问题。“冷屋面技术可以降低太阳活动对室内环境温度的影响,减少建筑对外部空间的热传递,进而减缓城市热岛效应。”冷屋面是通过提高材料表面的太阳反射比和热辐射率,尽量减少太阳辐射热吸收,从而在阳光下保持较低温度的建筑屋面。
赛诺PAWM-2冗余隔热防水系统引入现代冗余设计方法中的可靠性理论,由新一代防水粘接料与高性能的冗合隔热防水片材组成的高韧性、高密度、高抗渗、高可靠性的冗余密封隔热防水系统,其防水粘接层和抗环境变化保护层具有自愈功能,与混凝土基层反应固结后,形成防水层,并与混凝土无间隙结合,形成混凝土自防水,杜绝防水层之间窜水隐患,形成一层施工,多重防水的冗余密封隔热防水系统,该隔热防水系统的防水层不易被破坏,即使被破坏也不易漏水,密封可靠率达97%(而目前的建筑渗漏率高达80%)。而且依据赛诺的冗余密封理论,即使后期防水层被严重破坏,造成局部漏水,因为冗余系统的存在,也不会导致大面积的窜水,维修也非常方便,简单易行。赛诺冗余隔热防水系统,从系统的高度,采用冗余技术,真正实现密封的可靠性、安全性和耐久性。
施工特点:
1)、防水层受主体结构沉淀的影响程度大大减小
2)、不需找平层,可在有明水和潮湿基面上施工
3)、隔热防水系统直接施工在屋面迎水面,无需做卷材保护层,白色隔热防水卷材自然暴露。
产品特点
1)、具有髙度的韧性:具有抗穿刺自愈性能,延伸率高,有较高的抗拉,抗撕裂强度,有效防止植物根系穿刺。
2)、粘结力强:粘结密封性能好,有效防止窜水现象。
3)、耐化学侵蚀:耐酸碱盐类及其他化学介质性能优良。
4)、耐紫外线、耐高低温,耐老化,隔热效果优良,使用寿命长,且无毒无味,符合环保要求。
5)、防水可靠性高,多种高性能材料组成具有多重防水作用的冗余防水系统,施工中不易被破坏,被破坏也不易漏水,更不会窜水。
6)、施工简单方便,工艺要求低,隔热防水一体设计,节约费用。
应用领域
1)、适用于工业与民用建筑的平屋面、上人屋面、绿化屋面、蓄水屋面、 屋顶花园等的隔热防水;
2)、可用于酸碱盐或有毒物品侵害场所的防腐蚀、防毒、防渗工程;适用于基层结构有振动或较大沉降的屋面;
3)、适用于地下室、地下车库、人防工程、地铁、隧道、电缆沟、管廊、地下连续墙等地下工程,以及污水池、清水池、桥梁、水库、水渠、军用设施等的隔热、防水、防渗、防潮工程。
施工方法
该防水系统施工时无明火,无有害气体,无需加热,施工时采用湿铺法进行施工,卷材之间无需重叠搭接,间隔10mm宽,采用YY12屋面用弹性防水涂料收口密封,施工简单,速度快。

在潮湿的环境下,也可以牢固粘结                                    在室外也可以牢固粘结

其它材料只室外环境,容易脱胶                                          其它材料在潮湿环境不粘结
八、YY-12 屋面用弹性防水涂料
本工程设计、施工拟应用于本工程:屋1、屋2上人、隔热屋面防水收口密封。
YY-12是丙烯酸共聚物单组分弹性屋面涂料。涂层暴露在空气中,形成无缝板,从而提供了优良的弹性,耐久性和耐候性的功能。
应用领域
弹性屋面涂料用来保护屋面,防止积水和风压的雨水,具有接触的耐候性,高弹性和良好的与基面的粘结力。适合如下:
屋面基材为:混凝土,水泥,砂浆,木头和金属
在水磨石,石棉屋顶和沥青毛毡屋顶。
保护和美化涂层
施工方便,涂刷,滚涂或无气喷涂
允许基面呼吸
良好的弹性,封闭桥梁的头发丝裂纹和小孔
在UV下,性能稳定。

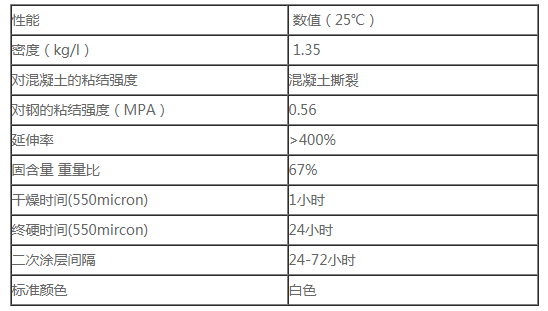

技术资料
用量: 涂层厚度为550micron,5加仑(18.925升)可施工大约23.2平方米.
兼容性: 用在所有的坚实的屋面上,如老砂浆/混凝土,新砂浆/混凝土/砖,铁,钢,铝,镀锌铁,木材和沥青上,也可喷涂在发泡聚氨酯上和其它容易容易被UV恶化的材料.
应用资料:
表面基面应坚实,干燥,清洁,去除灰尘,污物,如油,酯等.任何屋顶的严重破坏,如混凝土顶,瓦屋面,金属屋顶,木屋顶,都应施工前修补.头发丝裂纹和孔可以忽略,因为较厚的防水屏障可覆盖基面上的小型不完美的缺陷.
裂纹屋顶或移动接头必须用加强玻璃纤维涤纶织物进行处理.用大刷子在缝内涂刷YY-12,玻璃纤维织物压入涂层裂纹内,允许表面干燥后,再二次涂YY-12
对多孔性表面,如老化的水泥基表面,推荐用透明丙烯酸密封剂或YY-12用50%(体积比)的水稀释,做为基层处理,防止空气被封闭到里面.
限制:

搅拌: 彻底搅拌YY-12,直到均匀,取出适量,然后拧紧盖子。
底涂:对所有的新砂浆,新混凝土和其它基面,用体积比50%的YY-12水进行稀释,搅拌均匀,在整个表面涂抹,形成封闭的底涂。
对所有的老砂浆,老混凝土和其它基面:
1): 用透明丙烯酸做基面低涂.丙烯酸密封剂是快干透明密封剂,可封闭孔隙,防止产生碎片,凹坑的出现,也可提高YY-12对混凝土基面的粘结强度.
2):用体积比50%的YY-12水进行稀释,搅拌均匀,在整个表面涂抹,形成封闭的低涂.
3):在金属,钉子头部等:使用YY-12前,应进行低涂处理,丙烯酸或YY-12(50%的水)稀释底涂。
YY-12施工时,应用较好的涂料滚筒,刷子或无气喷涂机.在低涂的表面做首涂,达到均匀,清洁光滑的涂层效果。
两次涂刷的间隔时间为24到72小时。面层应达到均匀,清洁光滑,应完全干燥。
养护:因养护至少3天,之后才可以上人。
清洗:工具,设备等应立即用水清洗。
储存:未开封,在温度10-30℃条件下,储存12个月。
部分  地 下 车 库
一、地下防水工程材料选用要点
地下工程处于潮湿环境,长期遭受地下水的侵蚀,且水压相对较大,但环境温度变化较小。所采用的防水材料须具备优良的抗渗能力、耐腐蚀性、耐穿刺性、伸长性能,以及具有良好的整体不透水性和防“串水”能力。故在采购地下防水材料时应符合以下要求:
(1)全面有效设防,在使用年限内防止地下水侵入室内;
(2)选用适当材料,防止地下水腐蚀介质侵蚀结构主体;
(3)适应结构正常变形,防止对因此损坏防水层而产生渗漏;
(4)与主体结构形成一体,有足够的粘结强度,防止串水。
(5)抗根刺且有足够的抵抗植物根系穿透性能,防止防水层被破坏。

二、冗余防水设计做法与用料

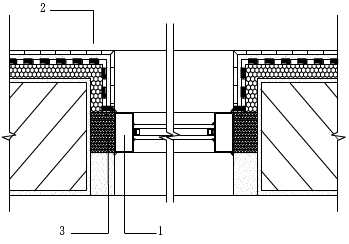

1、地下室底板一级防水
设计厚度细石混凝土垫层、砖胎膜砌体+2厚YYPE冗余卷材防水粘结层+ 1.2厚PAWM-3冗余防水卷材节点附加层 +2厚YYPE冗余卷材防水粘结层+1.2厚PAWM-3冗余防水卷材+卷材搭接缝、收口涂抹YYPE密封处理+浇筑地板混凝土前均匀筛撒YYP特种渗透结晶防水涂料干粉。
    2、 地下室侧墙一级防水
侧墙混凝土结构层缺陷修补+2厚聚合物水泥防水粘结层+ 1.2厚PAWM-3冗余防水卷材节点附加层 +2厚聚合物水泥防水粘结层+1.2厚PAWM-3冗余防水卷材+涂刷1.5厚MD冗余改性聚合物防水涂料与底板密封粘接卷材搭接缝、收口密封处理+回填前保护层。
3、种植顶板一级防水

    现浇混凝土结构层、砂浆修补+2厚YYPE卷材粘结系统+1.2厚PAWM-3冗余+涂刷1.5厚MD冗余改性聚合物防水涂料与侧墙密封粘接+隔离层、排水板。
三、底板卷材湿铺法防水施工工艺
工艺流程

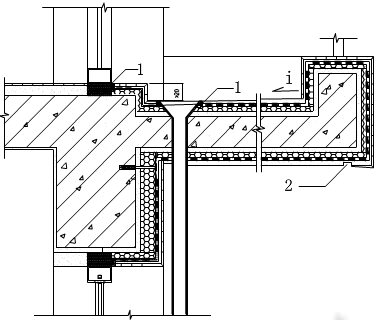

清理基层→YYPE粘贴PAWM-3冗余卷材附加层→定位、弹线→YYPE粘贴PAWM-3冗余卷材→桩头喷涂YYP特种渗透结晶防水涂料→底板钢筋绑扎→筛撒YYP特种渗透结晶防水涂料干粉→结构混凝土浇筑
作业条件
基层(一般为混凝土垫层原浆收光,砖胎膜砌体水泥砂浆批抹收光)已符合以下条件,并办理验收、工作面移交手续:
1、 基层应干净、坚实、平整、无大的毛刺;
2、 对基层含水率不作要求,干燥的基层预先淋水(不少于两遍)充分润湿。但不得有缺陷渗漏明水;

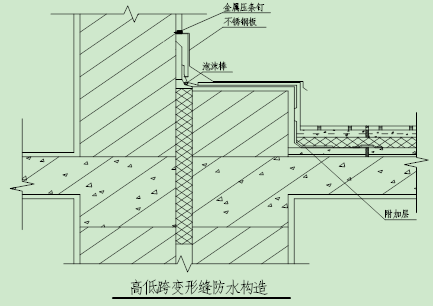

3、 阴阳角做成顺直的圆弧形,阴角最小半径50mm,阳角最小半径20mm。
施工做法
1、清除基层表面的杂物,将基层清扫干净。
2、在基层阴阳角两侧、施工缝两侧、变形缝两侧、诱导缝两侧铺贴PAWM-3冗余防水卷材附加层,附加层总宽度按设计及规范要求,转角两侧各半。如变形缝、后浇带部位设置外贴式止水带,则可不再另设卷材附加层。
3、在基层上弹出卷材铺贴控制线,间距900mm或1800mm。
4、YYPE卷材防水粘结料加水充分搅拌均匀,并将其均匀铺抹在基层上,厚度为2mm左右。将第一幅卷材对准基准线,铺贴于基层上。将第二幅卷材与第一幅卷材搭接,距边缘100mm,然后将两幅卷材搭接部位粘牢、压实(长、短边均如此)。
平面采用滚铺法铺贴大面防水卷材:卷材试铺就位后重新卷起。将YYPE防水粘接料铺抹在基层上,同时慢慢向前滚铺卷材。铺贴后,随即用抹子或刮板排出卷材与粘接料之间的空气,使PAWM-3卷材与YYPE防水粘结浆料紧密贴合。按此办法依次进行,直至大面卷材全部做好。
5、大面卷材与附加层卷材满粘,满粘接触面卷材搭接全部粘牢,密封。
6、桩头周围卷材粘贴密实,桩头不得有渗漏缺陷,清理湿润后涂刷YYP特种渗透结晶防水涂料1.5mm厚,与卷材搭接密封。
7、底板折向导墙部位的卷材为避免向下滑脱,可做顶部的临时粘结固定并封闭,以避免在后续施工过程中杂物、雨雪水等渗入。
8、大面卷材铺设完成后,根据设计要求,若取消底板细石混凝土保护层,卷材上表面的隔离膜带砂面应向上,土建施工单位在卷材表面进行描点、弹线、底板钢筋绑扎作业。
9、在结构混凝土浇筑时,提前做好准备,按每平方米1公斤的用量,整体均匀筛撒YYP特种渗透结晶防水涂料干粉,保证干粉附着于卷材毛纤维上,利于浇筑混凝土时与底层混凝土结合。
施工注意事项
底板取消细石混凝土保护层,土建单位应采取以下措施对防水层进行保护:
1、进行钢筋垂直、水平运输时,轻拿轻放;钢筋吊放点采用木板等临时保护措施,避免钢筋扎破卷材。
2绑扎钢筋过程中,如移动钢筋需要使用撬棍,应在其下设木垫板临时保护,以避免破坏防水卷材。
3、如发现不慎破坏了防水层,应及时报请防水施工单位进行修补。
4、有焊接作业时,用不燃物(如铁板、水泥板)遮拦焊花并在焊花可能溅射到的部位适量洒水,以免焊渣火花灼伤防水层。
质量要求及验收方法
1、主控项目
(1) 防水卷材及主要配套材料符合设计要求。
检验方法:检查合格证、检验报告和现场抽样试验报告。
(2) 卷材防水层及其细部做法符合设计要求。
检验方法:观察检查和检查隐蔽工程验收记录。
2、一般项目
(1) 卷材防水层搭接缝粘结牢固,密封严密,不得有皱折、翘边和鼓泡等  缺陷。大面防水层与基层结合紧密。
检验方法:观察检查。
(2) 搭接宽度的允许偏差-10mm。
检验方法:观察和尺量检查。
四、冗余卷材砖胎膜砌体墙施工工艺
工艺流程
清理基层——YYPE防水粘结层----PAWM-3卷材附加层——定位、弹线——YYPE防水粘结层----铺贴PAWM-3卷材(预留甩茬)——验收交接,侧墙钢筋绑扎及结构混凝土施工
作业条件
基层(浇筑混凝土或水泥砂浆找平)已符合以下条件,并办理验收、工作面移交手续:
1、 基层应干净、坚实、平整、无大的毛刺、无明显凸凹不平。
2、 对基层含水率不作要求,但围护结构表面不得有缺陷渗漏明水,否则须进行堵漏处理,待基层表面无明水时,再施做防水层。
3、 阴阳角做成顺直的圆弧形(倒角),阴角最小半径50mm,阳角最小半径20mm。
4、 各种预埋件已安装并固定完毕。
施工做法
1、 清除基层表面的杂物,将基层处理干净。
2、 在基层上弹出卷材铺贴控制线,间距900mm或1800mm。
3、 大面卷材与附加层满粘,另一边与前一幅卷材搭接(盖住前一幅卷材边缘,长、短边搭接宽度均为100mm,粘贴密封即可)。在铺贴防水卷材时,应随时注意与基准线对齐,速度不宜过快,以免出现偏差难以纠正。做好各流水段顶部的临时粘结封闭(为避免后续施工过程中杂物、雨水、雪水、地连墙局部渗水进入)。
4、 底板施工时甩头卷材与侧墙防水层做好交接(后做防水层伸入先做卷材下方)。如局部卷材有污染,要及时清理干净。
5、 各流水段顶部的临时粘结封闭、底板防水层甩头部位在上方卷材搭接粘结前要将临时粘结松脱,以避免与基层永久性粘结。
6、 大面卷材铺贴完成后,墙体钢筋绑扎。
质量要求及验收方法
1、主控项目
(1) 防水卷材及主要配套材料符合设计要求。
检验方法:检查合格证、检验报告和现场抽样试验报告。
(2) 卷材防水层及其细部做法符合设计要求。
检验方法:观察检查和检查隐蔽工程验收记录。
2、一般项目
(1) 卷材防水层搭接缝粘结牢固,密封严密,不得有皱折、翘边和鼓泡等  缺陷。大面防水层与基层结合紧密。
检验方法:观察检查。
(2) 搭接宽度的允许偏差-10mm。
检验方法:观察和尺量检查。
  施工注意事项
1、 施工防水层之前,应将各种穿防水层管道及预埋件等安装固定好,以避免在防水层施工好后,打洞凿孔,破坏防水层,留下渗漏隐患。
2、 滚铺卷材时粘接浆料不要污染卷材的表面,若有不慎污染要及时清理干净。
    如施工时气温已低于冬季施工的界限,可在现场用塑料薄膜搭设暖棚并在棚内采取升温措施。也可以在浆料内加入适量抗冻剂以提高其抗冻性能。
五、地下侧冗余卷材防水施工工艺
1、基层要求
清理修补侧墙基面及对拉螺杆凿除补密实——YYPE防水粘结层----PAWM-3卷材附加层——定位、弹线——YYPE防水粘结层----铺贴PAWM-3冗余防水卷材——验收交接,回填保护层
作业条件
基层(浇筑混凝土或水泥砂浆找平)已符合以下条件,并办理验收、工作面移交手续:
5、 基层应干净、坚实、平整、无大的毛刺、无明显凸凹不平。
6、 对基层含水率不作要求,但结构表面不得有裂缝缺陷渗漏明水,否则须进行堵漏处理,待基层表面无明水时,再施做防水层。
7、 阴阳角做成顺直的圆弧形(倒角),阴角最小半径50mm,阳角最小半径20mm。
8、 各种预埋件、对拉螺杆头已处理完毕。
施工做法
7、 清除基层表面的杂物,将基层处理干净。
8、 在基层上弹出卷材铺贴控制线,间距900mm或1800mm。
9、 大面卷材与附加层满粘,另一边与前一幅卷材搭接(盖住前一幅卷材边缘,长、短边搭接宽度均为100mm,粘贴密封即可)。在铺贴防水卷材时,应随时注意与基准线对齐,速度不宜过快,以免出现偏差难以纠正。做好各流水段顶部的临时粘结封闭(为避免后续施工过程中杂物、雨水、雪水、地连墙局部渗水进入)。
10、侧墙施工时与底板甩头卷材防水层做好交接(后做防水层伸入先做卷材下方)。如局部卷材有污染,要及时清理干净。
11、各流水段顶部的临时粘结封闭、底板防水层甩头部位在上方卷材搭接粘结前要将临时粘结松脱,以避免与基层永久性粘结。
12、大面卷材铺贴完成后,做回填保护层。
质量要求及验收方法
1、主控项目
(1)防水卷材及主要配套材料符合设计要求。
检验方法:检查合格证、检验报告和现场抽样试验报告。
(2)卷材防水层及其细部做法符合设计要求。
检验方法:观察检查和检查隐蔽工程验收记录。
2、一般项目
(1)卷材防水层搭接缝粘结牢固,密封严密,不得有皱折、翘边和鼓泡等  缺陷。大面防水层与基层结合紧密。
检验方法:观察检查。
(2)搭接宽度的允许偏差-10mm。
检验方法:观察和尺量检查。
施工注意事项
1、施工防水层之前,应将各种穿防水层管道及预埋件等安装固定好,以避免在防水层施工好后,打洞凿孔,破坏防水层,留下渗漏隐患。
2、滚铺卷材时粘接浆料不要污染卷材的表面,若有不慎污染要及时清理干净。
如施工时气温已低于冬季施工的界限,可在现场用塑料薄膜搭设暖棚并在棚内采取升温措施。也可以在浆料内加入适量抗冻剂以提高其抗冻性能。

车库种植顶板卷材湿铺法施工工艺
工艺流程
清理修补基层→YYPE粘贴PAWM-3冗余卷材附加层→定位、弹线→大面积YYPE粘贴PAWM-3冗余卷材→侧墙搭接密封→后浇带防水施工搭接密封→隔离、排水板、回填种植

作业条件
基层已符合以下条件,并办理验收、工作面移交手续:
1、基层应干净、坚实、平整、无大的毛刺;
2、对基层含水率不作要求,干燥的基层预先淋水(不少于两遍)充分润湿。但不得有明水;
3、用砂浆修补基面缺陷,批抹收光,阴阳角做成顺直的圆弧形,阴角最小半径50mm,阳角最小半径20mm。
施工做法
1、清除基层表面的杂物,将基层清扫干净。对基面充分润湿,缺陷部位泥水工填铺砂浆拍抹结实,阴阳角做成顺直的圆弧形,阴角最小半径50mm,阳角最小半径20mm。顶板整体抹密实,泌水、自然凝固。
2、在基层阴阳角两侧、施工缝两侧、变形缝两侧、诱导缝两侧铺贴PAWM-3冗余防水卷材附加层,附加层总宽度按设计及规范要求,转角两侧各半。如变形缝、后浇带部位设置外贴式止水带,则可不再另设卷材附加层。
3、在基层上弹出卷材铺贴控制线,间距900mm或1800mm。
4、YYPE防水粘结料加水充分搅拌均匀,并将其均匀铺扫在基层上,厚度为2mm。将第一幅卷材对准基准线,铺贴于基层上。将第二幅卷材与第一幅卷材搭接,距边缘100mm,然后将两幅卷材搭接部位粘牢、压实(长、短边均如此)。平面采用滚铺法铺贴大面防水卷材:卷材试铺就位后重新卷起。将YYPE防水粘接料铺抹在基层上,同时慢慢向前滚铺卷材。铺贴后,随即用抹子或刮板排出卷材与粘接料之间的空气,使卷材与YYPE防水粘结浆料紧密贴合。按此办法依次进行,直至大面卷材全部做好。
5、大面卷材与附加层卷材满粘,满粘接触面卷材搭接全部粘牢,密封。
6、管件、排气管周围卷材粘贴密实,清理湿润后涂刷YYPE防水粘接料,与卷材搭接密封。
7、大面卷材铺设完成后,与侧墙搭接部位清理干净后用MD改性聚合物防水涂料涂刷密封。通过验收即可进行铺设隔离层、排水板、填种植层。
施工注意事项
建单位应采取以下措施对防水层进行保护:
1、进行钢筋垂直、水平运输时,轻拿轻放;钢筋吊放点采用木板等临时保护措施,避免钢筋扎破卷材。
2、绑扎钢筋过程中,如移动钢筋需要使用撬棍,应在其下设木垫板临时保护,以避免破坏防水卷材。
3、如发现不慎破坏了防水层,应及时报请防水施工单位进行修补。
4、有焊接作业时,用不燃物(如铁板、水泥板)遮拦焊花并在焊花可能溅射到的部位适量洒水,以免焊渣火花灼伤防水层。
质量要求及验收方法
1、主控项目
(3) 防水卷材及主要配套材料符合设计要求。
检验方法:检查合格证、检验报告和现场抽样试验报告。
(4) 卷材防水层及其细部做法符合设计要求。
检验方法:观察检查和检查隐蔽工程验收记录。
2、一般项目
(3) 卷材防水层搭接缝粘结牢固,密封严密,不得有皱折、翘边和鼓泡等  缺陷。大面防水层与基层结合紧密。
检验方法:观察检查。
(4) 搭接宽度的允许偏差-10mm。
检验方法:观察和尺量检查。

七、地下室冗余防水设计构造
1、底板冗余防水构造

    地下底板防水示意图:
 1.夯土层  2.混凝土垫层  3.YYPE防水粘接层
 4. PAWM-3冗余防水卷材  5.YYP特种渗透结晶防水涂料
注:结构混凝土浇筑前筛撒YYP特种渗透结晶防水涂料干粉

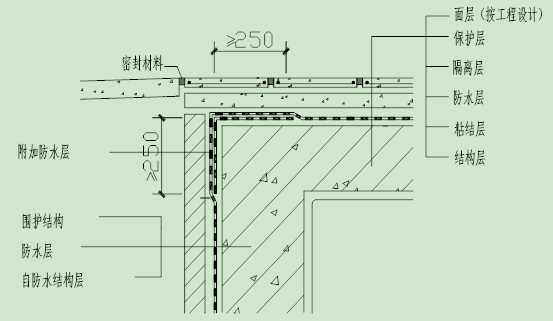

2、底板、侧墙顶板防水搭接构造(含阴阳角增强)

3、有种植要求的顶板防水构造

 车库种植顶板防水示意图:
 1.顶板结构层   2.YYPE防水粘结料
 3.PAWM-3 冗余防水卷材  4.找平、覆土种植层
八、成品保护要求
1、 在防水层施工中或防水层已完成而保护层未完成时,是成品保护的关键时期。在此其间,禁止任何无关人员进入现场。平面部位防水施工时严禁穿带铁掌的鞋进入现场,以免破坏防水层。严禁尖锐物体撞击防水层。
2、 防水层完工后,不能随意开洞或钻孔,以免破坏防水层。
3、 防水层施工完毕并验收后,应尽快做好保护层。

部分 室内(卫浴间、厨房间)防水工程

一、室内(卫浴间、厨房)防水工程材料要点
室内卫浴间,厨房面积小、穿墙管洞多、阴阳角多、卫厨设备多,与地面、楼面、墙面连接构造复杂,所采用的防水材料应能适应基层形状的变化并有利于管道设备的敷设,施工不受基层凸凹形状影响,不透水性好,选用无接缝、整体性好的防水涂膜为宜,故在采购厕浴间防水材料时应符合以下要求:
(1)防水涂料耐水性好,即使在长期浸水的条件下,防水性能也不下降。
(2)整体性好,有效防止生产用水、生活废水、污水渗入到墙体、楼板或楼下室内。
(3)在合理使用年限内,涂膜适应结构变形,不会因此造成渗漏。
二、防水涂料防水层设计
厨房浴间 侧面、地面防水:
混结构层+节点增强附加层+1.2厚MD冗余改性聚合物防水涂料
三、MD冗余改性聚合物防水涂料的主要特性
双组份,呈半刚性半柔性,一次施工,多重防水,粘结力强,耐水长期浸泡。后续施工不易被破坏,即使被破坏也不易漏水,有效提高防水可靠性。
施工方法:可喷、可刷、可刮、可涂。
适用基层:混凝土,砖墙,砂浆层,基层干湿皆可施工。
适用范围:厨房,卫生间、露台、水池等防水。
l 高效、无毒无害无污染,可用于饮水池等工程。
l 可直接在潮湿或干燥的多种材质基层上施工。
四、MD冗余改性聚合物防水涂料施工要点
、作业条件
1、 防水施工单位应具有相应的国家建筑防水工程专业施工资质。
2、 防水工经过防水专业培训。
3、 基层满足设计和规范要求。防水工程开始施工前,应对前道工序进行质量验收,合格后方可施工。
4、 各种预埋管件按设计及规范要求应事先预埋,并做好防水密封处理。
)、施工准备
1)材料准备
MD冗余改性聚合物防水涂料分液料和粉料。
2)施工机具
A、料桶:以选择塑料或铁制的圆底容器为宜。
B、小型油漆桶:用于装料。
C、长毛滚筒、棕毛刷:用于涂刷涂料。
D、铁皮小刮板:用在复杂部位涂刮混合料。
E、油漆刷、圆滚刷:用于涂刷底层涂料。
F、小抹子:用于修补基层。
G、油工铲刀、笤帚、抹布、高压吹风机:用于清理基层。
、施工工艺
1基层处理
(1)对于基层有小的凹陷,并可采用水泥砂浆找平。
(2)基层要求平整、无尖锐物,如果基层凹凸不符施工要求,将不平基层凿毛清扫干净,然后用水泥砂浆修补,使基层达到施工要求。
(3)复杂部位的增强处理:在阴阳角、管道根等复杂部位先涂布防水涂料增强,同时铺贴玻纤网格布进行增强。增强材料应紧贴基层,不得有空鼓、皱褶、曲叠等缺陷,其表面还要涂布一层涂料,自然固化。
2操作要点
(1)为确保防水层厚度达到规定要求,并保证薄厚均匀,基面先充分湿润,应分层分遍涂刷,每遍不宜太厚。在平面基层上,一般涂布2遍防水涂料,每遍涂层用量约为1kg/㎡;在立面基层上,一般涂布3遍,为避免防水涂料流淌,每遍涂层的用量约为0.6 kg/㎡。
(2)涂布第一遍涂料后,待涂层基本固化至不粘手时,再进行第二遍涂布。第三、遍涂料的涂布都按此要求施工。每相邻两遍的涂层应垂直涂布,以保证涂膜厚均匀并封死基层任何部位的毛细孔。
(3)每遍涂层的固化时间,夏季约需1-2h左右;冬季则需采取措施,保证在24h内固化成膜。
(4)如设计要求在涂层有胎体增强材料,对平面部位,应边涂布第二遍涂膜边铺贴胎体材料;对立面部位,应边涂布第三遍涂膜边铺贴胎体材料。应保证其平整,无气泡、空鼓、邹褶等现象。胎体上涂布涂料时,应使涂料完全覆盖胎体,不得有胎体外露现象。
(5)涂层与间隔时间控制:涂层厚度是影响涂膜防水质量的一个关键问题,但手工要准确控制涂层厚度是比较困难的。因为涂刷时每个涂层要涂刷几遍才能完成,而每遍涂膜不能太厚,如果过厚,就会出现涂膜表面已干燥成膜,而内部涂料的水分或溶剂却不能蒸发或挥发的现象,使涂膜难以实干而形不成具有一定强度和防水能力的防水膜。
(6)涂层时间间隔可以手触涂膜不粘手,即可进行下道涂膜施工。
3、施工顺序
涂膜防水工程防水层的施工顺序应该遵循“先远后近、先高后低、先细部后大面、先立面后平面”的原则,以利涂膜质量及涂膜保护。应先涂刷阴阳角附加层等特殊部位,达到要求后再做大面积涂刷。操作时将拌匀的涂料倒在基层上,用橡皮刮板将料刮平,分次纵横涂刮,固化后形成一层整体无缝并与基层牢固粘结的防水膜。立面涂刷高度:对于有淋浴要求的卫生间高度不应低于1.8米;对于无淋浴要求的卫生间高度不应低于0.3米。
五、室内(卫厨房)防水构造
                         下沉式卫生间转角构造

卫厨间地漏防水构造

、成品保护要求
防水层完工验收后,应马上进行保护层施工,以使涂膜层得到及时保护。在未验收防水层之前施工人员不准穿皮鞋,无关人员不能在上面走动、不能堆放杂物并严禁在防水层上随意踩踏行走。
加强对施工人员的教育工作,自觉形成成品保护意识,同时采取相应措施,以切实保证防水层的性能。

部分 外墙防水工程

一、外墙防水工程材料要点
外墙砖混结构防水砂浆找平,门窗框多、墙面砖混连接构造复杂,所采用的防水材料应能适应基层形状的变化并有利于外墙装饰材料敷设,施工不受基层凸凹形状影响,不透水性好,选用无接缝、整体性好的防水涂膜为宜,故在采购外墙防水材料时应符合以下要求:
(1)防水涂料耐水性好,粘结力强,耐老化。
(2)整体性好,有效防止雨水渗入到墙体内。
(3)在合理使用年限内,涂膜适应结构变形,不会因此造成渗漏。
二、防水涂料防水层设计
外墙防水:
砖混结构层+节点增强附加层+1厚MD冗余改性聚合物防水涂料

三、MD冗余改性聚合物防水涂料的主要特性
双组份,呈半刚性半柔性,一次施工,多重防水,粘结力强,耐水长期浸泡。后续施工不易被破坏,即使被破坏也不易漏水,有效提高防水可靠性。
施工方法:可喷、可刷、可刮、可涂。
适用基层:混凝土,砖墙,砂浆层,基层干湿皆可施工。
适用范围:外墙、厨卫间、露台、水池等防水。
l 高效、无毒无害无污染,可用于饮水池等工程。
l 可直接在潮湿或干燥的多种材质基层上施工。
四、MD冗余改性聚合物防水涂料施工要点
、作业条件
    1、防水施工单位应具有相应的国家建筑防水工程专业施工资质。防水工经过防水专业培训。
    2、基层满足设计和规范要求,外墙脚手架牢固安全。防水工程开始施工前,应对前道工序进行质量验收,合格后方可施工。
    3、外墙各种预埋管件、门窗框、空调洞等按设计及规范要求应事先预埋,并做好密实加固处理。
)、施工准备
1)材料准备
MD冗余改性聚合物防水涂料分液料和粉料。
2)施工机具
A、料桶:以选择塑料或铁制的圆底容器为宜。
B、小型油漆桶:用于装料。
C、长毛滚筒、棕毛刷:用于涂刷涂料。
D、铁皮小刮板:用在复杂部位涂刮混合料。
E、油漆刷、圆滚刷:用于涂刷底层涂料。
F、小抹子:用于修补基层。
G、油工铲刀、笤帚、抹布、高压吹风机:用于清理基层。
、施工工艺
1)基层处理
(1)对于基层有小的凹陷,并可采用水泥砂浆找平。
(2)基层要求平整、无尖锐物,如果基层凹凸不符施工要求,将不平基层凿毛清扫干净,然后用水泥砂浆修补,使基层达到施工要求。
(3)复杂部位的增强处理:在阴阳角、管道根等复杂部位先涂布防水涂料增强,同时铺贴玻纤网格布进行增强。增强材料应紧贴基层,不得有空鼓、皱褶、曲叠等缺陷,其表面还要涂布一层涂料,自然固化。
2)操作要点
(1)为确保防水层厚度达到规定要求,并保证薄厚均匀,基面先充分湿润,应分层分遍涂刷,每遍不宜太厚。在阳台、露台等平面基层上,一般涂布2遍防水涂料,每遍涂层用量约为1kg/㎡;在立面基层上,一般涂布2遍,为避免防水涂料流淌,每遍涂层的用量约为0.8kg/㎡。
(2)涂布第一遍涂料后,待涂层基本固化至不粘手时,再进行第二遍涂布。每相邻两遍的涂层应垂直涂布,以保证涂膜厚均匀并封死基层任何部位的毛细孔。
(3)每遍涂层的固化时间,夏季约需1-2h左右;冬季则需采取措施,保证在24h内固化成膜。
(4)如设计节点要求在涂层有胎体增强材料,对平面部位,应边涂布第一遍涂膜边铺贴胎体材料;对立面部位,应边涂布第二遍涂膜边铺贴胎体材料。应保证其平整,无气泡、空鼓、邹褶等现象。胎体上涂布涂料时,应使涂料完全覆盖胎体,不得有胎体外露现象。
(5)涂层与间隔时间控制:涂层厚度是影响涂膜防水质量的一个关键问题,但手工要准确控制涂层厚度是比较困难的。因为涂刷时每个涂层要涂刷几遍才能完成,而每遍涂膜不能太厚,如果过厚,就会出现涂膜表面已干燥成膜,而内部涂料的水分或溶剂却不能蒸发或挥发的现象,使涂膜难以实干而形不成具有一定强度和防水能力的防水膜。
(6)涂层时间间隔可以手触涂膜不粘手,即可进行下道涂膜施工。
4)施工顺序
涂膜防水工程防水层的施工顺序应该遵循“先远后近、先高后低、先细部后大面、先立面后平面”的原则,以利涂膜质量及涂膜保护。应先涂刷阴阳角附加层等特殊部位,达到要求后再做大面积涂刷。大面操作时用滚筒或喷涂设备将拌匀的涂料分次纵横辊涂或喷涂,边角用毛刷涂刷均匀。固化后形成一层整体无缝并与基层牢固粘结的防水膜。
四)、外墙防水构造
涂料饰面外墙防水防护构造

1-结构墙体; 2-找平层; 3-防水层; 4-涂料面层
上部结构与地下墙体交接部位防水防护构造

1-外墙防水层; 2-密封材料;3-室外地坪(散水)
门窗框防水防护立剖面构造

1-窗框; 2-密封材料; 3聚合物防水砂浆填充
4-滴水线; 5-外墙防水层

门窗框防水防护平剖面构造

1-窗框; 2-密封材料; 3-聚合物防水砂浆填充

雨棚防水防护构造

1-外墙防水层; 2-雨棚防水层; 3滴水线

阳台防水防护构造

1-密封、防水材料; 2-滴水线
、成品保护要求
防水层完工验收后,应马上进行保护层施工,以使涂膜层得到及时保护。在未验收防水层之前施工人员不准穿皮鞋,无关人员不能在上面走动、不能堆放杂物并严禁在防水层上随意踩踏行走。
加强对施工人员的教育工作,自觉形成成品保护意识,同时采取相应措施,以切实保证防水层的性能。

部分   屋面屋1、2:上人、隔热屋面,屋3:种植屋面)防水工程
   一、屋面防水工程材料选用要点
屋面因长期暴露,阳光、雨雪直接侵蚀,严冬酷暑温度变化大,昼夜温差较大,屋面易发生变形,材料易老化。对屋面等居民生活高度密切相关的功能性板块,比如屋面绿化,晾晒、休闲等。需提高防水密封可靠性、耐久性。一旦渗漏,将会造成重大隐患,侧要求防水材料具有老化性好、一定的延伸性、耐候性、耐高低温等性能。

上图体现了冗余防水密封可靠性:Cnr =n!/r!(n-r)!

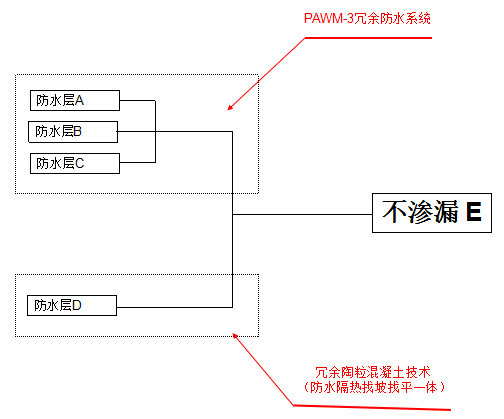

输出数次=C81* C81=8*8=64次
∵两个单元组成了一个全或门系统
如果输出结果为0(失败,即渗漏)的次数为只有一次。
∴失败渗漏的概率为:P=1/64=0.0156≈ 2%
∴该系统的密封可靠度(概率)=1-P=98%

选用屋面防水材料时应符合以下要求:
1、主材、辅材系统配套,达到全面设防、节点密封,具有可靠的水密性,以防止雨雪水通过屋面、穿透管道、变形缝、天沟等节点渗漏至结构内部。
2、排水迅速,不造成防水层积水。
3、材料耐用年限内,在结构变形和外部因素老化作用下,防水层仍然有效。
4、满足屋面使用要求,满足城市景观要求。
5、工艺简便,对环境、人身无污染、无毒无。
综上所述,设计屋面防水材料时,选用冗余防水粘接料和冗余防水卷材相结合比较适宜。
   二、 屋面防水层设计施工要点及做法
一)、屋1、屋2:上人、隔热屋面一级防水:

 上人、隔热屋面防水做法示意图:
1.1.2厚YY12屋面用弹性防水涂料边口密封   2.2厚YYPE冗余防水粘接料+1.2厚PAWM-2冗余隔热防水卷材(片材间不搭接,间隔约10mm宽)   3.50厚(最薄处)陶粒混凝土冗余层找2%坡(防水隔热找坡找平一体)缺陷修平,补管洞、阴阳角半径30-50mm圆弧处理   4.钢筋砼屋面板
 二)、屋3:种植屋面一级防水:

        种植屋面防水做法示意图:
1.陶粒种植土   2.土工布   3.15厚凹凸型排(蓄)水板+陶粒滤水层    4.2厚YYPE冗余防水粘接料+1.2厚PAWM-3冗余防水卷材   5.50厚(最薄处)陶粒混凝土冗余层找2%坡(防水隔热找坡找平一体)缺陷修平,补管洞、阴阳角半径30-50mm圆弧处理  6.钢筋砼屋面板

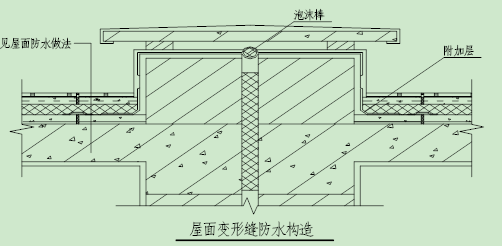

三)、屋面防水细部节点构造:

三、屋面冗余陶粒混凝土隔热、防水、找坡、找平一体化施工技术

1、施工准备
1)材料
⑴水泥:用标号425号普通硅酸盐水泥。
⑵砂:用一般中砂,要求洁净无杂质。
⑶陶粒:选用粘土陶粒。其抗压强度为2.8MPa,堆积密度为525kg/m3,颗粒表观密度为890kg/m3,空隙率为41%,吸水率为8.2%,规格型号为10-20mm。
(4)防水外加剂:选用RD-TJJ混凝土冗余防水剂,添加量:水泥重量的1.5%。
2)主要机具:
强制式混凝土搅拌机、磅秤、窄手推车、平板振捣器、平锹、拍板、铁滚筒、小铁锤、钢丝刷、毛刷、半截大桶、小水桶、胶皮水管、木抹子、小水壶、2~3m木杠、5mm和30mm孔径筛子。
3)作业条件:
屋面层已施工完毕,混凝土板面已清理完毕。
2)操作工艺
a、工艺流程:
基层处理 →找标高制作灰饼→ 陶粒过筛、水闷 → 搅拌 → 铺设陶粒混凝土 → 养护 。
基层处理:在浇筑陶粒混凝土找坡层之前将结构基层进行处理,剔除浮浆及多余混凝土,用扫帚将上面的垃圾清扫干净。
找标高制作灰饼:在周边女儿墙上弹出标高控制线,根据图纸要求坡度制作灰饼,在浇筑混凝土过程中控制找坡的坡度及陶粒混凝土的厚度,需按设计要求的坡度找出最高点和最低点后,拉小线再抹出坡度墩,以便控制找坡层的表面标高。
陶粒水闷:在浇筑找坡层前应在陶粒堆上均匀浇水,将陶粒闷透,水闷时间应不少于30分钟。
搅拌:先将骨料、水泥、水和RD-TJJ混凝土冗余防水剂均按重量计量。骨料的计量允许偏差应小于±3%,水泥、水计量允许偏差应小于±2%,RD-TJJ混凝土冗余防水剂计量允许偏差应小于±0.1%。
本工程轻骨料陶粒混凝土配合比、技术性能:

现场搅拌可按照8包陶粒+50kg水泥+0.75kgRD-TJJ混凝土冗余防水剂进行试搅拌,混凝土成品保证陶粒表面完全被水泥浆包裹即可。
采用强制式搅拌机的加料顺序是:先加细骨料、水泥和粗骨料,搅拌约lmin,再加水继续搅拌不少于2min。
搅拌时间比普通混凝土稍长,约3min左右。
铺设、振捣或滚压:浇筑陶粒混凝土的强度等级应不小于LC5.0。
在已清理干净的基层上洒水湿润。
涂刷水灰比为0.4~0.5的水泥浆结合层。
铺已搅拌好的陶粒混凝土,用铁锹将混凝土铺在结构层上,以已做好的找平墩为标准将灰铺平,比找平堆高出3mm,然后用平板振捣器振实找平。如厚度较薄时,可随铺随用铁锹和特制木拍板拍压密实,并随即用大杠找平,用木抹子搓平或用铁滚滚压密实,全部操作过程要在2h内完成。
浇筑陶粒混凝土时尽量不留或少留施工缝,如必须留施工缝时,应用木方或木板挡好断槎处,施工缝最好留在门口与走道之间,或留在有实墙的轴线中间,接槎时应在施工缝处涂刷水泥浆(W/C为0.4~0.5)结合层,再继续浇筑。浇筑后应进行洒水养护。强度达1.2MPa后方可进行下道工序操作。
3)质量标准
保证项目:
陶粒混凝土找坡层使用的水泥、陶粒、砂子等,必须符合设计要求及施工验收规范的规定。
整体找坡层应拌合均匀,压实适当、表面平整、找坡正确。
陶粒混凝土找坡层的材质、强度、密实度等必须符合设计要求和施工规范的要求。
陶粒混凝土找坡层与基层必须粘结牢固,不得有空鼓和表面松散、裂缝等缺陷。
允许偏差项目:

 序号  项 目         允许偏差 (mm)                  检验方法
 1    表面平整度      10                        用2m靠尺和楔形塞尺检查
 2    标 高          ±10                        用水准仪和尺量检查
 3    坡 度      2/1000,且不大于30            用坡度尺检查
 4    厚 度      个别地方不大于设计厚度的1/10   用尺量检查
4)成品保护
施工完的找坡层应注意养护,常温3d后方能进行防水层施工。
找坡层浇筑完满足养护时间后,可继续进行防水层施工。如继续施工时应对找坡层加以覆盖保护,避免在找坡层上搅拌砂浆、存放油漆桶等物,以免污染垫层,影响找平层与找坡层的粘结力,而造成空鼓。
5)质量记录
找坡层应具备以下质量记录:
水泥出厂合格证。
陶粒出厂合格证。
隐检记录。
6)施工注意事项
要用搅拌机拌和均匀,在捣灌过程中要用铁铲操作,避免陶粒浮面与砂浆分层的不均匀现象,避免蜂窝、藏水。
捣完陶粒混凝土后,应及时按设计要求施工面层水泥砂浆,以免雨水等吸入陶粒混凝土内,表面坡度应符合设计要求,平整,不积水,四周边应封闭,避免让水渗入陶粒层内。
四、屋面防水施工流程及操作重点
(一) 施工准备
1、材料准备
一体化隔热找坡找平基面达到平整、干净的要求后,在充分施水润湿基面的条件下时,采用湿铺法施工,上人、隔热屋面使用YYPE卷材粘结料直接粘贴PAWM-2冗余隔热防水卷材,卷材之间不重叠,不搭接,间隔10mm宽,用YY12屋面用弹性防水涂料收口密封。种植屋面使用YYPE卷材粘结料直接粘贴PAWM-3冗余防水卷材,搭接100-150mm,用YYPE粘结料封口。进场的防水材料经复试合格后方可使用。
2、施工机具准备
进场施工前准备好各种施工机具:剪刀、壁纸刀、弹线盒、小压辊、毛刷、扫帚、小平铲等。
(二) 临时设施及运输机械准备
协调总承包单位统一安排施工所需水、电、垂直运输及材料堆放仓库。
(三) 施工工艺
防水施工工艺流程:
1、上人、隔热屋面:清理修补隔热找坡基层→阴阳角等节点部位2厚YYPE卷材粘结系统→阴阳角等节点部位铺贴1.2mm厚PAWM-3冗余防水卷材附加层→定位、弹线→2厚YYPE卷材粘结系统→铺贴1.2mm厚PAWM-2冗余隔热防水卷材(卷材间间隔10mm)→涂YY12卷材收口密封处理。
2、种植屋面:清理修补隔热找坡基层→阴阳角等节点部位2厚YYPE卷材粘结系统→阴阳角等节点部位铺贴1.2mm厚PAWM-3冗余防水卷材附加层→定位、弹线→2厚YYPE卷材粘结系统→铺贴1.2mm厚PAWM-3冗余防水卷材→卷材搭接缝、收口涂抹YYPE密封处理→15厚凹凸型(蓄)排水板+陶粒滤水层+土工布+陶粒种植土。
3、节点等特殊部位处理:
1)、水落口:应在水落口部位加铺加强层。水落口周围应做成半径0.5m、按设计更求坡度的杯形凹坑,铺贴时玻璃布剪成莲花瓣形,交错密实地贴至承插口处。
2)、女儿墙:有压顶的女儿墙,压顶下应留压毡层,并与立面玻璃布交叉接槎,将防水涂料涂刷均匀。无压顶的女儿墙,应将屋面防水层做至腰线檐下的凹槽内,嵌上密封材料,最后用水泥砂浆抹面、压牢。
3)、屋脊、天沟:屋面坡度大于15%时,卷材应垂直于屋脊铺贴;屋面坡度在3%~15%时,可垂直或平行屋脊铺贴;屋面坡度小于3%时,则应平行屋脊铺贴。天沟部位应加铺附加层。
4)、管根、出入口:管根及屋面出入口处应加铺附加层。在管根及出入口部位,卷材应从平面卷贴在立面上,高度不小于25cm。要求粘结料及密封涂料涂刷均匀,在外部再用水泥砂浆抹面压住防水涂层。  其他部位施工操作方法与大面做法相同。
5)、畜水试验  完工48小时实干后,可进行蓄水试验。方法是临时封闭水落口,然后蓄水,时间不少于24h;无女儿墙的屋面可做淋水试验,试验时间不少于2h,如无渗漏,即认为合格。如发现渗漏,应及时修补,再做畜水或淋水试验,直至不漏为止。
作业条件
1、基层应干净、坚实、基本平整、无毛刺,对基层含水率无要求但不得有明水。
2、阴阳角做成圆弧形,阴角最小半径50mm,阳角最小半径20mm。
3、基层按相关规范要求设分格缝,缝内用柔性密封材料填充。
4、各种预埋件已安装并固定完毕。
(四) 施工方法
1、清除基层表面的浮灰、杂物,吹尘,喷水清扫干净。
2、基面缺陷用水泥砂浆找平修复。
3、阴阳角等节点部位涂2厚YYPE卷材粘结系统,裁剪铺贴1.2mm厚PAWM-3冗余防水卷材附加层。
4、大面积施工:弹出卷材铺贴控制线,同时搅拌好YYPE冗余防水粘结料。先铺贴一大面防水卷材:在基层上弹出卷材铺贴控制线。
(1)、上人、隔热屋面将PAWM-2隔热防水卷材对准基准线,一人在前涂刷YYPE卷材粘结料(2mm厚),一人将卷材有纤维的一面沿基准线慢慢向前滚铺压贴。粘贴后随即用胶辊(刮板)用力向前、向外侧滚压(赶压),排出空气,使卷材牢固粘贴在基层上,卷材不搭接,相邻卷材之间间隔不大于10mm宽,卷材边要特别注意滚压(赶压)粘结严密。大面卷材与附加层之间为满粘。卷材铺贴完成,清理卷材间隔缝,以缝为中心30mm宽,涂刷1.2厚YY12屋面用弹性防水涂料进行收口密封。
(2)、种植屋面将PAWM-3冗余防水卷材对准基准线,一人在前涂刷YYPE卷材粘结料(2mm厚),一人将卷材有纤维的一面沿基准线慢慢向前滚铺压贴。粘贴后随即用胶辊(刮板)用力向前、向外侧滚压(赶压),排出空气,使卷材牢固粘贴在基层上,相邻卷材之间为搭接连接,卷材搭接宽度长、短边均不小于100mm,搭接边要特别注意滚压(赶压)粘结严密。大面卷材与附加层之间为满粘。同时搭接部位进行粘贴并用胶滚压实。卷材铺贴完毕后,将卷材外露搭接缝、管道包裹部位、卷材收头部位用YYPE卷材粘结料密封严密。
5、防水层施工完毕后应进行成品保护和交付验收后进行下个施工工序。以防卷材层被破坏、脱落。
(六)施工注意事项
1、施工防水层之前,应将各种穿防水层管道及预埋件等安装固定好,以避免在防水层施工好后,打洞凿孔,破坏防水层,留下渗漏隐患。若防水层下方构造层无法彻底干燥,应按规范要求设置排汽装置。
2、在冬季环境温度较低时,可用采取相应加热措施对基层和卷材粘结料用水加热升温,以保证卷材与卷材、卷材与基层粘结紧密。
(七)质量要求
1. 屋面防水层经雨后或淋水、蓄水检验后不得有渗漏现象。
2. 卷材接缝严密,无破损、断裂、异状粘结等缺陷。
3. 节点部位加强处理按规范要求施工。
五、成品保护要求
1、指定成品保护负责人,明确责任范围,必要时派专人巡视施工现场。
2、在防水层施工中或防水层已完成,而保护层未完成时,是成品保护的关键时期。在此其间,禁止任何无关人员进入现场,严禁穿带铁钉、铁掌的鞋进入现场,以免扎伤防水层。防水施工人员、物料进入,必须遵守轻拿轻放的原则,严禁尖锐物体撞击防水层。
3、防水层施工完毕后,不能在防水层上开洞或钻孔安装机器设备。如不得已必须在防水层上开洞、钻孔的,应先做好记录,并安排修补。在施工过程中,如发现防水层遭到破损,应尽快组织维修。

章 质量目标及保证措施
一、加强成品保护
1、制度保证:项目经理部对各个阶段、各个工序制定详细的成品保护细则和严厉的成品保护奖罚制度,并分区指定成品保护负责人,明确责任范围。对成品采取“护、包、盖、封”等保护措施。
2、专人巡查:成品保护是防水工程成败的关键,为确保防水工程达到理想的效果,对于成品保护必须特别注意,要派专人施工现场。
3、防水层保护:在防水层施工中或防水层已完成而保护层未完成时,是成品保护的最关键时期。在此其间,禁止任何无关人员进入现场,严禁穿带铁钉、铁掌的鞋进入现场,以免扎伤防水层。防水施工人员、物料进入,必须遵守轻拿轻放的原则,严禁尖锐物体撞击扎伤卷材防水层。
4、及时修补:防水层施工完毕后,不能在防水层上开洞或钻孔安装机器设备。如不得已必须在防水层上开洞、钻孔的,应先做好记录,并安排修补。在施工过程中,如发现防水层遭到破损,应尽快组织维修。
二、加强质量管理及过程监控
1、目标考核:对防水工程质量实行目标管理,确保防水工程质量,确保有关分部工程优良。以此作为项目经理部的考核目标,公司将根据考核情况对项目经理部有关人员进行奖惩。
2、明确管理体系:在公司技术质量部门的指导下,建立以项目经理为首的项目质量管理体系,全面检测每一分项工程的质量等级,确保质量目标的实现。
3、加强技术交底:加强技术管理,认真贯彻学习国家标准规范及各项质量管理制度,建立岗位责任制,熟悉各类施工图纸,组织各班组召开技术交底会,对施工难点和重点进行讲解。
4、岗位责任制:质量目标分解,将质量责任层层挂牌,层层落实。由质检员行使质量否决权和奖罚权。
5、奖罚制:将班组优良与合格的工资差距拉大,质量评定按施工面各部位分开进行,实行优质重奖,劣质重罚的方法,最大限度地调动工人的积极性。
6、材料进场检查制:严格执行各项材料的检验制度,加强原材料进场的质检和施工过程的检查,不合格的材料不准在工程中使用。进场材料等都必须有出厂合格证。不同材料必须合理分类、堆放整齐。
7、三检制:质量严格检查,坚持“自检、交接检、专检”三检制。隐蔽工程必须经监理、质监单位验收合格后,方可组织下道工序施工。
三、防渗漏及防水措施
1、 事先培训交底:在开工初期,防水设计完成后即对甲方专业工程师及监理、分包单位技术人员进行防水工程专业设计交底培训;在分项防水工程开始施工前对现场专业班组进行防水工程的再一次交底培训。明确责任,明确检查验收的质量要求及时间要求。
2、 事中工艺控制:首先对原材料控制,对进场的原材料在使用以前必须做到有见证抽检,不定期随机抽检,每道工序必须在上道工序验收合格后方可进行,每道工序必须对上道工序进行有效的成品保护。关键部位应做到100%的监理旁站。
3、 事后检查验收:对防水层必须做到100%的检查验收,必须作为一个专项验收,监理和甲方工程师现场确认填写验收确认单。

章 安全文明施工目标及保证措施
一、 立安全生产管理体系。项目经理为本工程项目安全生产、文明施工第一责任人,项目副经理和总工长统一抓各项安全生产、文明施工管理措施的落实工作。
二、 明确规章制度。严格执行国家、总包单位以及公司的安全生产规章制度,积极宣传安全生产的有关方针、政策、措施,强化职工的安全意识。
三、 上岗前教育。对全体施工人员进行安全生产教育,考核合格后方可上岗。
四、 正确使用安全“三宝”。进入施工现场必须戴安全帽;高空作业必须系好安全带,在坡屋面上作业,安全带与固定物的拉结必须加强检查;建筑物的临边洞口处必须设置安全防护栏杆及警语牌。
五、 用电安全制度。施工现场用电按建设部《施工现场临时用电安全生产技术规范》进行操作,杜绝漏电伤亡事故的发生。
六、 防雨措施。设专人掌握气象信息,及时作出大风、大雨预报,采取相应技术措施,防止发生事故;禁止在台风、暴雨等恶劣的气候条件下进行室外施工。
七、 遵章施工。遵守广州市有关市容、场容管理制度,加强现场用水、排污的管理,做到场地整洁,搞好现场清洁卫生。
八、 场地整齐。进入施工现场的各种机械设备、半成品、原材料等,均须按指定位置,堆放整齐,不得随意乱放,以保证道路畅通。
九、 工完料清。对施工人员进行文明教育,做到谁做谁清,工完料清,场地干净。
十、 劳动保护。做好劳动保护,合理安排作息时间,配制施工预备力量。
十一、 控制现场噪音。减少对周围环境的干扰。夜间操作按总包要求进行。
十二、 责任包干。施工现场实行分片包干责任制,划分区域,定期检查,将检查成绩与经济效益挂钩,提高职工文明施工的自觉性。

章 施工配合措施
一、 与总包及各专业单位之间协调配合措施
1、积极参加工程例会。由甲方、监理部门、总承包单位组织的各协作单位参加的工程例会必须参加,及时通报并处理施工中的各种问题,确保现场按计划施工。
2、加强与总包的协调配合。服从总包单位统一指挥,为总包单位创造更大的工作面,从而为缩短总工期作出努力。
3、注意与各专业单位之间的配合。避免各工序先后顺序颠倒,浪费人工物力,应加强与各专业单位之间的配合,垂直交差作业应注意上下部安全,明火作业应远离防水材料施工及堆放场地。
二、 雨季、冬季、台风、炎热等气候条件下施工措施
1、关注天气预报。在大面积施工前应注意天气预报,尽量避免在雨天、冻天、台风、火热天气下进行露天施工。
2、防水层保护。如在施工过程中遇雨,应采取妥善的遮盖、保护措施。卫生间防水层施工如遇雨天,注意关好窗户。
3、积水面处理。防水层施工时,对于局部面积,为加快速度,要备足扫水、吸水和烘干工具,如海棉、拖把、喷灯等,以加速基面干燥,保证速度和质量。
三、 成品、半成品保护措施
1、制度保证。项目经理部对各个阶段、各个工序制定详细的成品、半成品保护细则和严厉的成品、半成品保护奖罚制度,并分区指定成品保护负责人,明确责任范围。对成品采取“护、包、盖、封”等保护措施。
2、专人巡查。成品保护是防水工程成败的关键,为确保防水工程达到理想的效果,对于成品保护必须特别注意,要派专人24小时巡视施工现场。
3、防水层保护。在防水层施工中或防水层已完成而保护层未完成时,是成品保护的最关键时期。在此其间,禁止任何无关人员进入现场,严禁穿带铁钉、铁掌的鞋进入现场,以免扎伤防水层。防水施工人员、物料进入,必须遵守轻拿轻放的原则,严禁尖锐物体撞击扎伤卷材防水层。
4、落水管保护。施工时保护好地漏、出水口等部位安放的临时堵头,以防灌入浆液杂物造成堵塞。
5、楼梯保护。屋面工程施工时,应避免防水涂料、砂浆等污染楼梯上已完成的扶手、地面砖等。防水涂料涂刷过程中,应封闭楼梯间,防水施工人员上下楼梯必须更换干净的鞋和手套,一旦污染,应及时用丙酮等溶剂擦拭干净。
6、及时修补。防水层施工完毕后,不能在防水层上开洞或钻孔安装机器设备。如不得已必须在防水层上开洞、钻孔的,应先做好记录,并安排修补。在施工过程中,如发现防水层遭到破损,应尽快组织维修。
7、及时清理。沾污的墙柱面、门窗框、楼梯、电线槽盒等要及时清理干净,清理方法、工具和用料等必须事先向工人交底。
此文关键字:南关希尔顿冗余
