中国锦屏地下实验室隧洞抗渗密封内防水施工方案

文章出处:郑州赛诺    责任编辑: adminguanjia    人气:     发表时间:2018-05-19
第一章、编制依据
1.相关隧道工程施工图设计
2.国家和水利部有关水利施工规范和验收标准及行业标准
3.中华人民共和国建筑行业标准《钢纤维混凝土》JG/T30642
4.《地下防水工程质量验收规范》GB502085
5.国家标准《地下工程防水技术规范》GB50108
6.我单位在以往类似工程的施工经验

第二章、工程概况
    中国锦屏地下实验室利用为水电站修建的锦屏山隧道建成。其垂直岩石覆盖达2400米,是目前世界上岩石覆盖最深的地下实验室。
    基坑内壁钢筋混凝土支护,强度和抗折性能大幅度提高,其流动性受到阻碍,从现场初步调查,基坑侧壁的施工接茬缺陷渗漏。

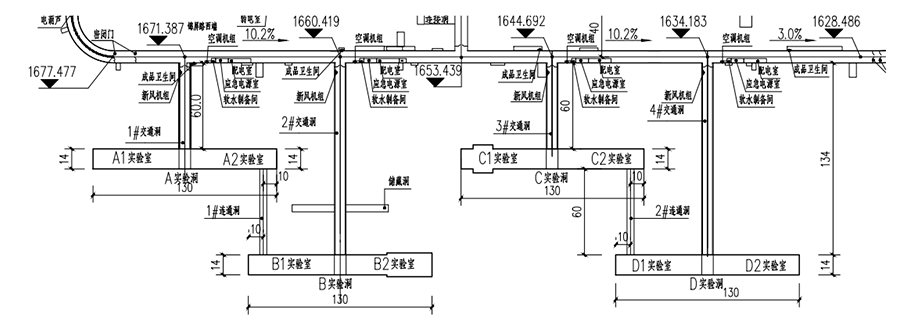

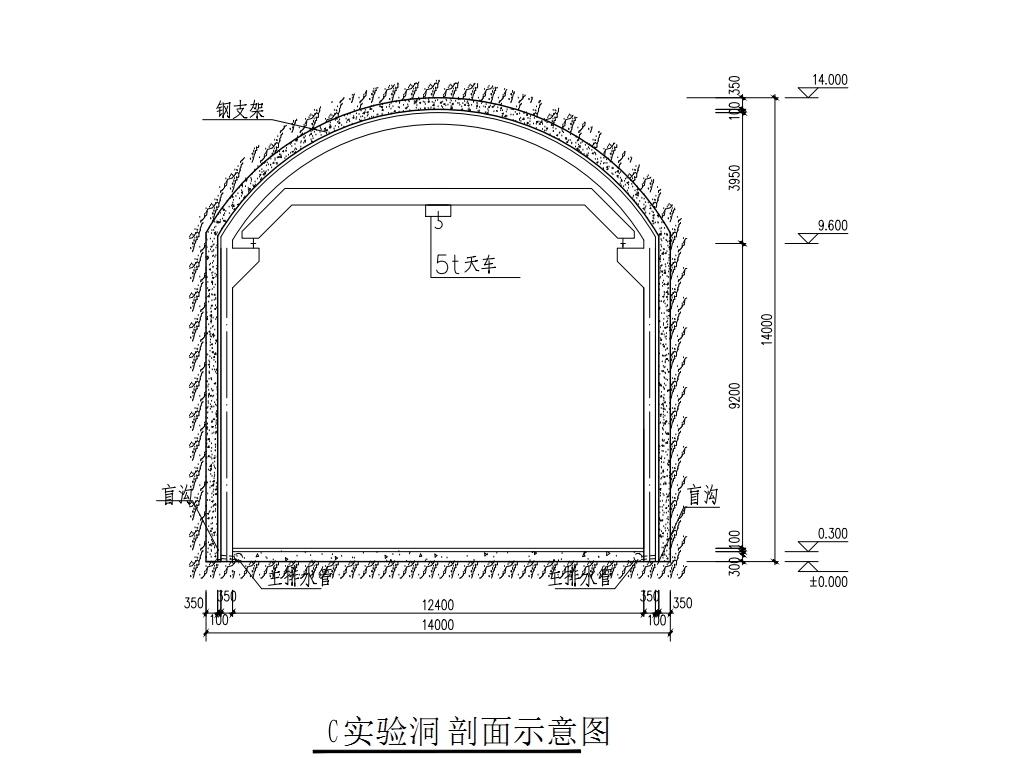

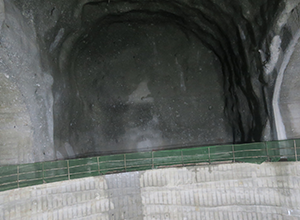

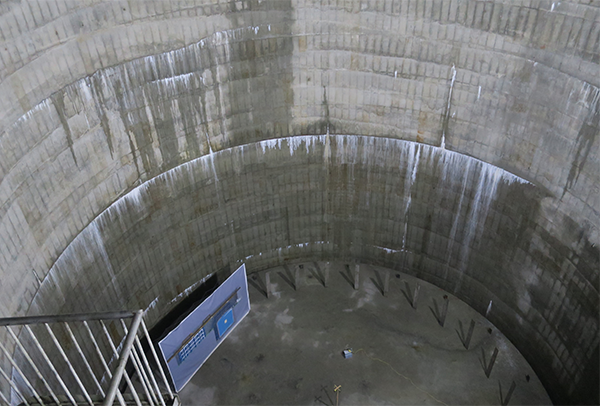

试验隧洞平面布置、剖面示意图:

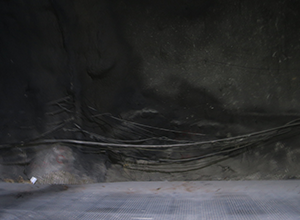

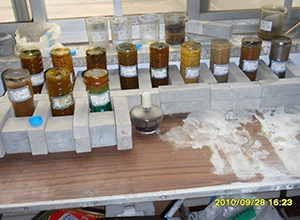

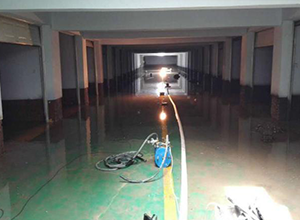

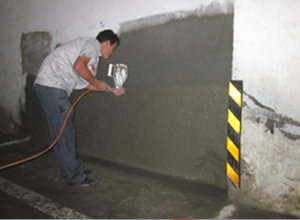

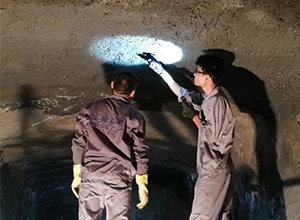

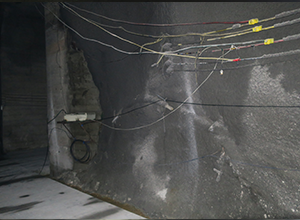

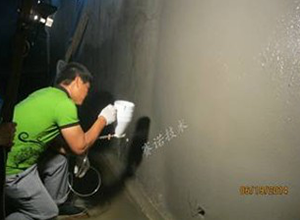

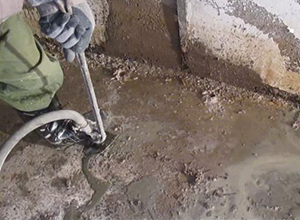

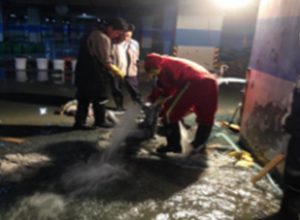

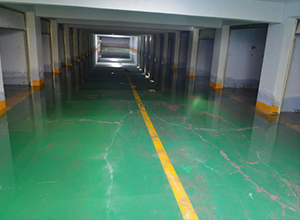

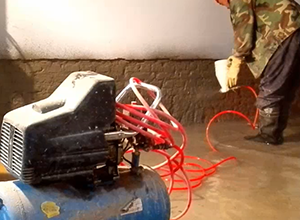

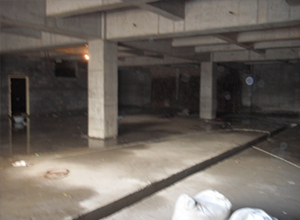

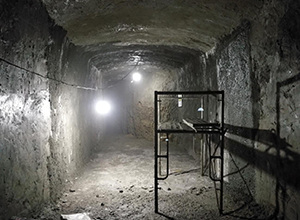

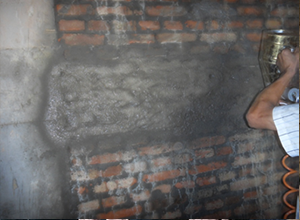

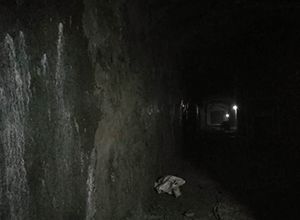

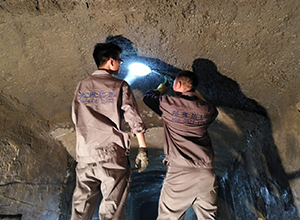

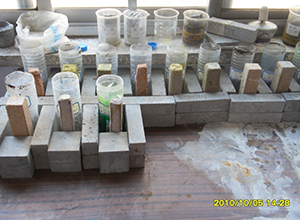

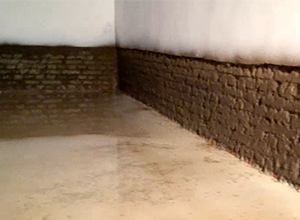

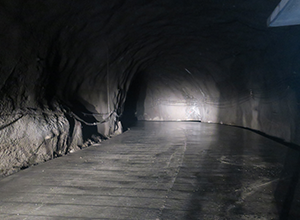

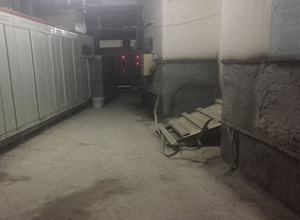

部分现场图片如下:

第三章、施工方案及材料设计
一、内壁缺陷抗渗补强防水方案设计:
1、结合隧道现场内部缺陷部位渗漏水的实际特点,采用 “封布排结合、堵防结合、止漏与补强结合的方法标本兼治、综合治理”为原则,进行科学严密的施工方案设计。
2、于渗漏状态下进行堵漏补强防水施工时,须尽量减少渗漏面积,本着大漏变小漏,线漏变点漏,片漏变孔漏,使渗漏水汇集成一点或数点的原则,进行结构补强、抗渗、堵漏、防水施工,以减少其他部位的渗漏水压力,本次堵漏第一次施工堵漏达百分之九十七,然后进行第二次找补,最后达到百分之百的成功。
3、脚手架施工,完全按照高空作业规范,安全生产,规范管理。
4、树立主动性、整体性防水理念,做到“有备无患,防微杜渐”。
二、冗余内防水技术施工做法及材料简介:
    为满足现场施工工况,确保无渗漏整体效果,采用郑州赛诺建材有限公司的专业冗余内防水技术,设计缺陷结构补强、抗渗、堵漏、防水处理方案。构建一个刚柔兼备的多重内防水抗渗系统,达到隧道内防水满意效果。
    赛诺技术的优势: 公司立足国际前沿,从多学科交叉综合解决问题的角度,针对目前国内渗漏频发的现象,提出了冗余密封理论,先后开发了冗余内防水技术,冗余外防水技术(可靠性达97%,而目前建筑防水的渗漏率达80%),废弃物综合利用技术(可持续性发展技术),弥补传统技术缺点,填补市场空白,以较高的性价比,创造性地解决了工程领域的大量施工难题,受到了客户的高度认可。
一)、隧洞内壁、底板缺陷渗漏部位抗渗补强防水做法:
1.基面处理:剔凿垃圾、疏松、开裂缝、空腔等缺陷,清洁、湿润基面;
2.抗渗:分次喷涂5-13mm厚YYB特种防腐抗渗浆料,增强抗压性;
3.堵漏、补强:填堵YY-16闪凝浆料止水、补强空腔、导水口等缺陷;
4.侧壁喷涂1.5mm厚RD-N冗余内防水浆料。
5.底板批抹10mm厚YYC特种地坪骨料。
二)、隧道基坑侧壁渗漏抗渗补强防水做法:
1.基面处理:剔凿侧壁施工接茬缝渗漏部位垃圾、疏松、开裂缝、空腔等缺陷,清洁、湿润基面,磨削侧壁渗漏部位混凝土结构基面2-3毫米,开放毛细孔;
2.抗渗:分次喷涂5-13mm厚YYB特种防腐抗渗浆料,;
3.堵漏、补强:用YY-16闪凝浆料密封接茬缝,预埋固定注浆止水针头。
4.高压灌注YY-17莱卡树脂进行深层密实填充、阻水处理。
5.拆除针头,用YY-16闪凝浆料密封,表干后,整体喷涂1.5mmRD-N内防水浆料。
三)、电梯基坑钢结构预埋密封防腐处理做法:
1.钢结构预埋部位表面进行喷砂除锈、粗化处理,涂覆2mm厚YYF特种防腐防水涂料,增大防腐涂层渗透路径及粘接附着力;
2.预埋洞内壁提前喷覆填充8-10mm厚YYB特种防腐抗渗浆料,预期在钢结构周边形成抗渗防腐密封层;
3.预埋固定后再对结合部位整体涂覆2mm厚YYF特种防腐防水涂料进行防腐抗渗密封。
四)、施工采用主要材料特性简介:
1、YYB防腐抗渗浆料
⑴ 赛诺YYB特种防腐抗渗浆料的六大特点:
⑵ 防腐蚀性能优越,即同时耐酸碱盐类的腐蚀,多重防腐防水抗渗功能可有效阻止腐蚀介质向混凝土内部渗透;
⑶ 粘接力强,承受渗漏水压力大,适合带水作业,更能够背水面施工;
⑷ 同时解决防腐、防水、抗渗、修复、加固问题,所有工序一次施工即可完成;
⑸ 采用高压喷涂作业,施工工艺简单方便,喷涂均匀效率高,不需要复杂的预处理;
⑹ 大面积无接缝施工,避免由于接缝问题出现渗漏发生腐蚀现象;
(7)防腐抗渗浆料具有如下指标:
初凝时间:142分
抗压强度:33.7MPA(7天);40.7MPA(28天)
抗折强度: 8.4MPA(7天);9.4MPA(28天)
抗渗压力: 1.8MPA
粘结强度: 1.23MPA
抗开裂性能(开裂指数):152.5mm
收缩率: 0.08%(28天)
抗冻循环:150次
氯离子扩散系数:1.9×10-2m2/s(28天)
钢筋锈蚀:对钢筋无锈蚀危害
耐酸性(质量分数25%H2SO4溶液,7天质量损失):4.8%
耐碱性(质量分数为35%的NaOH溶液,7天,抗压强度比):100.8%
耐盐性(质量分数20%Na2SO4溶液,7天,抗压强度比):93.2%
耐高温(200℃7天,质量损失):2.4%
遵循标准:
遵循并远高于JC474-2008《 砂浆混凝土防水剂》标准
遵循并高于GB18446-2001《渗透结晶防水涂料》
遵循CCES01《《混凝土结构耐久性设计与施工指南》
参照并高于EN598污水管道用水泥内衬ISO4179要求
符合《生活饮用水输配水设备及防护材料卫生安全评价规范》2001

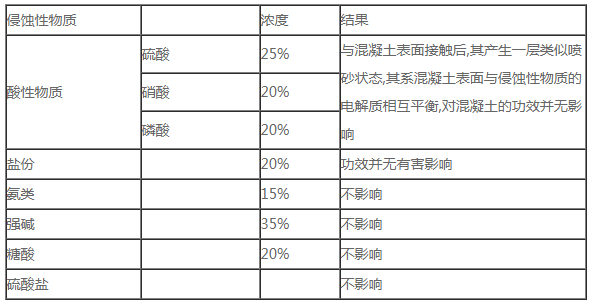

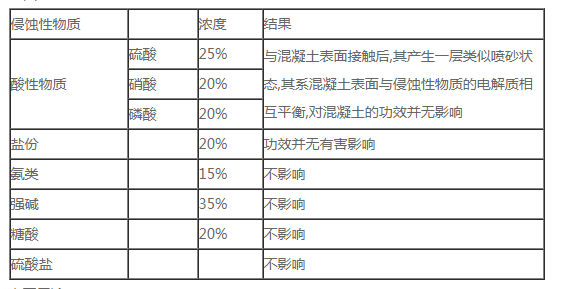

侵蚀试验:

主要用途:
    具防水性,可用于:地下建筑物,如地铁,隧道,地下连续壁,地下停车场,地下人行道,升降机坑。蓄水池,游泳池,导水管,高抗渗性竖井,涵洞,高抗渗防水屋顶,建筑地板,高抗渗浆料防潮层,浆料防水层。
    具抗酸性,抗化学性,可用于:污水处理槽,酸液存储槽,油槽,抗酸地坪、化学工厂储料塔等。

    具抗冻融性,可用于冷冻室,冷气室,温度变化大的场所等工程。
    抗海水氯离子侵蚀,可用于近海边的建筑物,堤岸,码头,工事基地等工程。
    低水化热,抗干缩龟裂,可用于水库混凝土,大坝混凝土浆料层,桥梁混凝土浆料层,混凝土路面沙浆层等。
老混凝土腐蚀缺陷的修复和工程加固。
2、YY-16闪凝浆料:
    由郑州赛诺建材有限公司研发,为无机高强度抗渗材料,用于混凝土局部漏水或砖混结构漏水的快速预处理,既能和混凝土基层结合好,又能与YYA特种防水抗渗浆料结合好。同时也能用来快速修补、加固基面缺陷。
3、RD-N冗余内防水浆料
是一种专业用于建筑内防水的防水抗渗聚合物改性防水涂料,双组份,潮湿基面粘结力强,防水抗渗性能好,耐背水压2-4米,耐活动裂纹1mm,防止外部潮气浸入,应用于车库、种植屋面顶板等结构大面积内防水施工。绿色环保,无毒无味,喷涂或涂刷施工。适合混凝土、砖墙、砂浆层的地下结构内部大面积内防水处理。
4、YY-17特种莱卡树脂

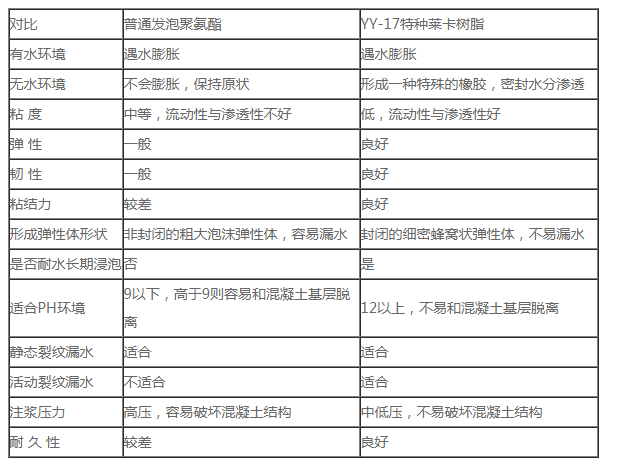

YY-17特种莱卡树脂由郑州赛诺建材公司研发,比普通发泡聚氨酯可靠性高的一种新型注浆料。双组分,不需溶剂稀释,低粘度,弹性高,粘结力强。特点是:粘结力强,无论基层干湿,都可以和混凝土紧紧粘结在一起,而且裂缝继续变形也不容易脱落;粘度低,可以有效渗入混凝土的混凝土毛细孔内;具有良好的弹性,可以快速填充因基层缺陷或者继续变形而出现的蜂窝或者缝隙。而普通的聚氨酯注浆材料,粘度大,易收缩,和碱性潮湿混凝土不粘结,复漏率很高,效果不耐久。

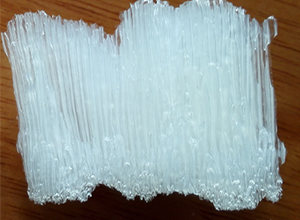

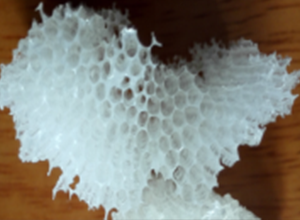

良好的柔韧性             独特的封闭空隙                针状结构

5、YYF特种防腐涂料
    YYF特种防腐涂料,双组份,非油性,是一种整体密封防护型的新型抗腐蚀材料,刚柔兼并,无毒无味,阻燃,绿色环保产品。具有超强的防腐蚀能力,可同时耐各种酸碱盐类的腐蚀,并防止水分及水汽的侵入,避免各种介质对建筑物的侵蚀。
    超强粘接力,具有自动修复作用,整体密封防护出色,耐候性好,适应性强,施工简便,常用于有耐久性防腐蚀要求的各种钢结构、混凝土、砖混结构防腐防水工程。
6、YYC特种地坪骨料
具有良好的耐磨性,高密度,高强度, 地面永不起尘,达到洁净厂房的要求。
防水抗渗性能优越,粘接力强,抗收缩开裂,不起壳,不脱层,可用于室内外各种潮湿环境。
耐高温(200度),抗冻,耐低温(零下40度),仍然可以正常使用,可用于冷库、冷冻室、冷藏室等环境。
抗氯化物渗透,耐油污渗透,耐各种盐类、酸类、碱金属、氧化物、二氧化碳、和石油蒸馏物的腐蚀,适合用于海港码头,各种腐蚀性工业厂房、车间、仓库及室内外地坪等要求地坪耐腐蚀的场所。
无需任何抛光剂与养护剂,只需用机械简单抛光即可永久光亮,表面完美无裂纹易清洗,维护方便,只需用水或者蒸汽冲洗即可。
真正的环保无机材料,无毒无味无挥发物,即使用于室内或者相对封闭的环境,对人体健康也无影响;抗风化,抗紫外线,耐老化,使用寿命和混凝土接近,耐久性好,适合用于室外各种复杂环境。
适用范围:可用于化工、食品、制药、五金、电器、机械、塑胶、码头、服装、仪器仪表、汽车飞机制造及交通路面等各行业室内外各种环境的地坪。
地坪特点: 为环保无机浆料材料,一个全新的地坪系统。
具有很高的强度与耐磨性,地面永不起尘。达到洁净厂房的要求。
高密度,容易清洗,抗渗透,可用于室内外潮湿环境。
粘接力强,不开裂,不起壳,不脱层,抗收缩开裂,抗风化,抗紫外线,抗氯化物渗透耐久性好。
防水抗渗,耐酸碱盐的腐蚀。
耐高温200度正常使用。
无需任何抛光剂与养护剂,只需用机械抛光机器简单抛光即可永久光亮。表面完美无裂纹.
 降低维护成本,只需水或蒸汽冲洗
 地坪浆料指标如下:
 初凝时间:142分
 抗折强度:11.2MPA(28天)
 抗压强度: 59.8MPA(28天)
 莫式硬度:7MPA
 耐磨度: 1.9
 抗渗压力: 1.8MPA
 粘结强度: 1.23MPA
 抗开裂性能(开裂指数):152.5mm
 收缩率: 0.08%(28天)
 抗冻循环:150次
 氯离子扩散系数:1.9×10-2m2/s(28天)
 钢筋锈蚀:对钢筋无锈蚀危害
 耐酸性(质量分数25%H2SO4溶液,7天质量损失):4.8%
 耐碱性(质量分数为35%的NaOH溶液,7天,抗压强度比):100.8%
 耐盐性(质量分数20%Na2SO4溶液,7天,抗压强度比):93.2%
耐高温(200℃7天,质量损失):2.4%
侵蚀试验:

第三章、补强、抗渗、堵漏、防水施工方案
一、施工准备措施:
    计划施工时,对施工区域采取保护和隔离措施,提前拆卸或移出影响施工的残留模板、垃圾、设施、设备,搭设安全施工方便的操作平台。
 1.清理隧道内壁、基坑侧壁基面层疏松部位、垃圾、空鼓等,待面层基本干净后,用高压水枪清洗渗漏处底板面层的粘覆物。
 2.仔细检查漏水部位,观察是否有裂缝、空洞等,分析其渗漏原因,有针对性地制定堵漏方案。 对于涌水严重点,采取下管、阀导水引流措施,先喷涂YYB特种防腐抗渗浆料进行结构抗渗补强后拆管阀,用YY16闪凝浆料堵漏止水。
3.施工平台,材料,机具,安全、劳保防护品,技术管理、施工人员准备进场,治理施工技术交底。区域内施工工序完成要及时测量记录、汇报验收。施工资料存档备份。
二、隧道内壁、底板缺陷渗漏结构补强、抗渗、堵漏施工方案
施工要点步骤:
1、技术员按现场实况渗漏部位进行排查记录,掌握内壁渗漏水分布情况,标记定位渗漏位置。避免盲目破坏,缩小施工面积,准确治理渗漏。
对喷射混凝土基面标记的缺陷渗漏部位的湿渍外沿整体外延10-20mm范围裂缝扩凿10-30mm左右深“V”槽,高压喷水清洗干净,润湿基面,达到施工条件。垃圾清运到指定堆放点;
2、按合适的水灰比配制搅拌YYB特种防腐抗渗浆料,连接空压机,喷浆枪,上料对处理后的渗漏基面整体进行喷浆,阴阳角、结合部位、渗漏严重部位重点多遍喷浆,整体达到5-6mm厚,待凝结固化。施工时采用分回次进行喷涂,每喷一次厚度约1-2mm厚。为控制回弹率并提高YYB防腐抗渗浆料与内壁基面的粘结强度,在喷前基面上必须先喷水润湿。
3、6小时后对还渗漏明水点,可用YY-16闪凝浆料进行暂时填补固结止水处理。补喷6-7mm厚YYB防腐抗渗浆料。
5、24小时后侧壁无渗漏即可按使用说明配比配制RD-N冗余内防水浆料,对原渗漏范围整体喷涂2-3遍,确保涂膜达1.5mm厚。喷涂前基面先喷水润湿,接茬、结构结合连接部位细化处理,保证密实,不留孔洞,确保密实,无渗漏产生。
6、24小时后底板无渗漏即可按使用说明配比加水配制YYC特种地坪浆料对底板板进行修补加强处理。
 将YYC特种地坪浆料用刮料板均匀摊铺在地板上,用铝合金尺找平,用钢抹拍压结实,抹密实,收光,保证与原基面整体结合牢固,平整、密实,无空鼓、裂纹,无凹陷,无开裂等缺陷现象产生。YYC特种地坪最薄处保证有10mm厚。
5天后达到地坪硬度,密实度,厚度等要求即可交工验收。
三、隧道深基坑侧壁缺陷渗漏结构补强、抗渗、堵漏施工方案
施工要点步骤:
1、技术员按现场实况渗漏部位进行排查记录,掌握基坑侧壁施工接茬缝等部位渗漏水分布情况,标记定位渗漏位置。避免盲目破坏,缩小施工面积,准确治理渗漏。
2、对混凝土结构基面标记的缺陷渗漏部位的湿渍外沿整体外延10-20mm范围接茬缝扩凿10-30mm左右深“V”槽,高压喷水清洗干净,润湿基面,达到施工条件。垃圾清运到指定堆放点;
3、按合适的水灰比配制搅拌YYB特种防腐抗渗浆料,连接空压机,喷浆枪,上料对处理后的渗漏基面整体进行喷浆,阴阳角、结合部位、渗漏严重部位重点多遍喷浆,整体达到6-7mm厚,待凝结固化。施工时采用分回次进行喷涂,每喷一次厚度约1-2mm厚。为控制回弹率并提高YYB特种防腐抗渗浆料与内壁基面的粘结强度,在喷前基面上必须先喷水润湿。
4、6小时后对还渗漏明水点,采取高压灌注YY17特种莱卡树脂进行深层空腔堵塞、阻水。
1)、机具准备
    F-512或RUTH高压灌注机,灌注压力可达10 -20MPa以上,可进入0.02mm以上的发丝裂缝。
   2)、施工步骤
    a.于施工缝最低处10-20cm处倾斜45度钻孔至结构体100-150mm深度,循序钻孔,孔径为14mm,孔距视渗漏大小、范围决定,一般以20-30cm为宜,钻孔完成后 即可一次性埋设固定所有灌注针头;
    b.灌注针头设置完成后,按1:20比例配制好YY-17特种莱卡树脂倒入高压灌注机料斗,盖上盖,开启试压,连接针头,打开阀门,压力不要超过5个大气压。依次灌注,当YY-17于结构表面渗出时,再灌注其他针头;
    c.填塞高密度的裂缝,某些灌口应视具体情况作多次循环灌注来补塞止水剂未达到裂缝之处。灌注完成后,即可除去灌注针头,在孔洞上以YY-16闪凝堵漏浆料封固覆盖。
    5、配制YYB特种防腐抗渗浆料,连接空压机,喷浆枪,上料对处理后无明水渗漏的基面整体进行喷浆2遍,阴阳角、结合部位、渗漏严重部位重点多遍喷浆,达到5-6mm厚,待凝结固化。
    6、12小时后,无渗漏即可按比例配制RD-N冗余内防水浆料整体喷涂或辊涂2-3遍,确保涂膜达1.5mm厚。周边外延300-500mm涂刷,施工前基面需先喷水润湿,接茬、结构结合连接部位细化处理,保证密实,不留孔洞,确保无渗漏产生。
7、3天后无渗漏潮湿即可通过合格验收。
四、电梯基坑钢结构预埋密封防腐处理施工方案
施工要点步骤:
1、技术员按现场实况进行排查记录,掌握基坑预埋洞大小尺寸、分布情况,标记定位防腐抗渗密封涂覆范围。避免盲目破坏,缩小施工面积,准确防腐抗渗密封施工;
2、预埋前,预埋件钢结构部位表面进行喷砂除锈、粗化处理,涂覆2mm厚YYF特种防腐防水涂料,增大防腐涂层渗透路径及粘接附着力;
3、现场施工基面需清理干净,保证基面结实、湿润的前提下进行涂覆施工。
4、基坑底预埋洞内壁、洞底提前喷覆填充10-13mm厚YYB特种防腐抗渗浆料,预期在钢结构周边形成抗渗防腐密封层。按合适的水灰比配制搅拌YYB特种防腐抗渗浆料,连接空压机,喷浆枪,上料对处理后的基面整体进行喷浆,阴阳角、结合部位、渗漏严重部位重点多遍喷浆,整体达到6-7mm厚,待凝结固化。施工时采用分回次进行喷涂,每喷一次厚度约1-2mm厚。为控制回弹率并提高YYB特种防腐抗渗浆料与内壁基面的粘结强度,在喷前基面上必须先喷水润湿。
5、6小时后对还渗漏明水点,可采取高压灌注YY17特种莱卡树脂进行深层空腔堵塞、阻水。
6、预埋固定后无渗漏再对结合部位整体涂覆2mm厚YYF特种防腐防水涂料进行防腐抗渗密封。

第四章、安全保证技术措施
一、建立安全组织机构和体系
    在工程施工中,成立工地安全生产管理机构,安全生产管理小组由项目经理担任组长,亲自主持安全生产领导小组的工作,并安排一名项目副经理担任安全生产领导小组常务副组长,负责日常的安全施工生产。安全生产领导小组成员由安质部、工程技术部、设备物资部、计划财务部、综合办公室等各部长主任和施工队负责人组成,负责工程的安全隐患检察,督促整改。各施工队根据承担任务的具体情况设置不同人数的专职安全检查员,负责各本施工队的施工安全监督工作。
二、建立健全各项制度
  1、安全管理及措施
  工程部自进入施工现场后,即承担保障工程施工的所有人员安全的责任,直至工程竣工。
  2、根据政府有关法规规定,结合现场实际情况,制订保证安全生产的工地规章制度。
  (1)安全技术交底制度:根据安全措施要求,和现场实际情况,各级管理人员需要亲自逐级进行书面交底。安全技术交底必须由施工人员签字认可。
  (2) 班前检查制度:各专业工长和区域施工员必须督促与检查班组的安全措施和安全防护用品是否齐全有效。
  (3) 机械设备安装实行验收制度:凡不经验收的一律不得投入使用。使用中的设备下班后必须拉闸断电,并将专用闸箱上锁保护。
  (4)安全活动制度:工程部组织有关人员进行安全教育,对安全方面存在的问题进行总结,对安全重点和注意事项做必要的交底,使广大工人能心中有数,从意识上时刻绷紧安全这根弦。
  (5)危急情况停工制:一旦出现危及职工生命安全险情,要立即停工,同时即刻报告公司,及时采取措施排除险情。
  (6)持证施工制:必须持有公司签发的施工员证施工。
  (7)现场人员必须保证良好的操作状态,任何危及安全的隐患排除并经检查合格后方可继续使用,严禁带病工作。新工人必须进行入场教育。

第五章、质量保证措施
(1)本项工程开工前组织全部进场人员学习施工方案、熟悉图纸,对机具操作手进行技术交底,要求掌握施工的技术要点。每一道工序开工前,学习规范要求,精心施工。完工后,进行严格自检,不合格者坚决返工。
(2)做好施工前的技术交底和安全交底。根据现场实际情况,对可能出现的突发情况采取有效措施防范,必要时现场商定调整技术参数应急施工。
(3)提前计算施工用材料量,以便备料。
(4)严格按照隧道主体防水施工方案精心施工,技术人员跟班指导作业,确保防水工程符合设计和规范要求。
(5)严把进场材料的质量关,原材料应具有合格证,并经有资质的部门检测合格。
(6)对每个施工环节严格把关,质检员必须对工作认真、及时到位,对施工质量进行监督检查,检查合格后方可进行下道工序施工,对不合格的点位用红笔做好标识,并采取个应的措施进行整改。

第六章、文明施工措施
(1)文明施工及环境保护措施领导小组负责组织学习国家有关文明施工的法规政策和项目部制定的各项规章制度,熟悉本辖区的文明施工责任。
(2)加强建设工程文明施工管理,坚持政治思想工作领先,实行以人为本的管理,使之行为规范化、管理制度化。
(4)项目施工前,要认真做好施工方案,现场文明施工内容。
(5)现场材料的堆放及设备机具的停放,按照施工组织设计指定的区域范围分类堆放,整齐放稳,规格成形,不散不乱。堆放场地必须平整、坚实,并有良好的排水设施。各种材料堆放位置应有标牌或标志线显示。
(6)现场施工人员,必须戴安全帽,遵守现场的各项规章制度,非施工人员不准擅自进入施工现场。
(7)要在施工现场选择适当位置设置宣传栏和巨幅标语,进行文明施工管理、安全生产、质量保证等方面的宣传教育。
(8)现场防火、用电安全的管理使用等严格执行国家或地方的有产规范、规程和规定,绝对禁止违章行为。
(9)施工现场垃圾渣土要及时清理出现场。
(10)除设有符合规定的装置外,禁止在施工现场焚浇油毡、橡胶、塑料等以及其他会产生有毒有害烟尘和恶习臭气体的物质。
(11)施工现场的各种安全设施和劳动保护器具、材料和机械,应定期检查维修,保持完好备用状态。

第七章、劳力及机具、设备布置安排

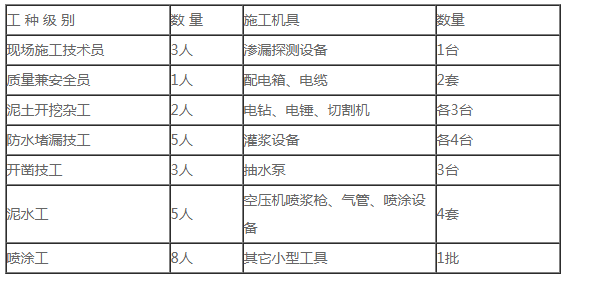

    劳动力及机具安排计划表
第八章、施工案例
1.青岛地下车库漏水治理工程:

2.郑州地铁电力暗挖隧道抗渗防水

3.无锡地下车库漏水治理工程:

4.焦作车库侧墙大面积渗漏水的治理

5.满洲里车库地板大面积渗漏的治理

6、吉林车库地板大面积渗漏的治理

7.遵义地下车库底板上浮治理:

第九章、公司简介
     郑州赛诺建材有限公司,由具有国际跨国公司技术咨询背景的专业团队于2007年创立,是一家以科技研发、技术创新为主的高新技术企业,主要为建筑工程提供可靠性密封技术和混凝土缺陷修复防护技术。
公司立足国际前沿,从多学科交叉综合解决问题的角度,针对目前国内渗漏频发的现象,提出了冗余密封理论,先后开发了冗余内防水技术,冗余外防水技术(可靠性达97%,而目前建筑防水的渗漏率达80%),废弃物综合利用技术(可持续性发展技术),弥补传统技术缺点,填补市场空白,以较高的性价比,创造性地解决了工程领域大量施工难题,受到了客户的高度认可。
郑州赛诺有限公司的团队高层都具有国际背景,多专业综合,在多维度创新方面,具有很强的竞争优势。公司所开发的冗余密封技术,已经被多部学术书刊和标准出版社出版发行。
• 《工程冗余密封技术规程》主编单位
• 《混凝土预制构件外墙防水工程规程》参编单位
• 《全国建筑防水堵漏工程定额手册》常务主编单位
• 《全国防水堵漏技术手册》副主编单位
  免费咨询电话:400-0371-713   官网: http://sainuogroup.com/

第十章、技术交流及资质、证书

1. 在上海与开发商技术交流

2.与中建七局做技术交流

3.与万达和中建二局做技术交流

4. 在中核做技术交流

5. 在藏区处理渗漏造成的山体滑坡

6.鲁能地产技术交流

7. 非洲国际项目交流

8. 非洲项目交流

9. 非洲项目交流

10. 国际项目技术指导
